築古マンションを新築以上の住み心地に変えるリノベーション

京都市上京区マンション T様邸

目的別|すべて

建築中レポート

1. 2025年12月02日
内窓取付

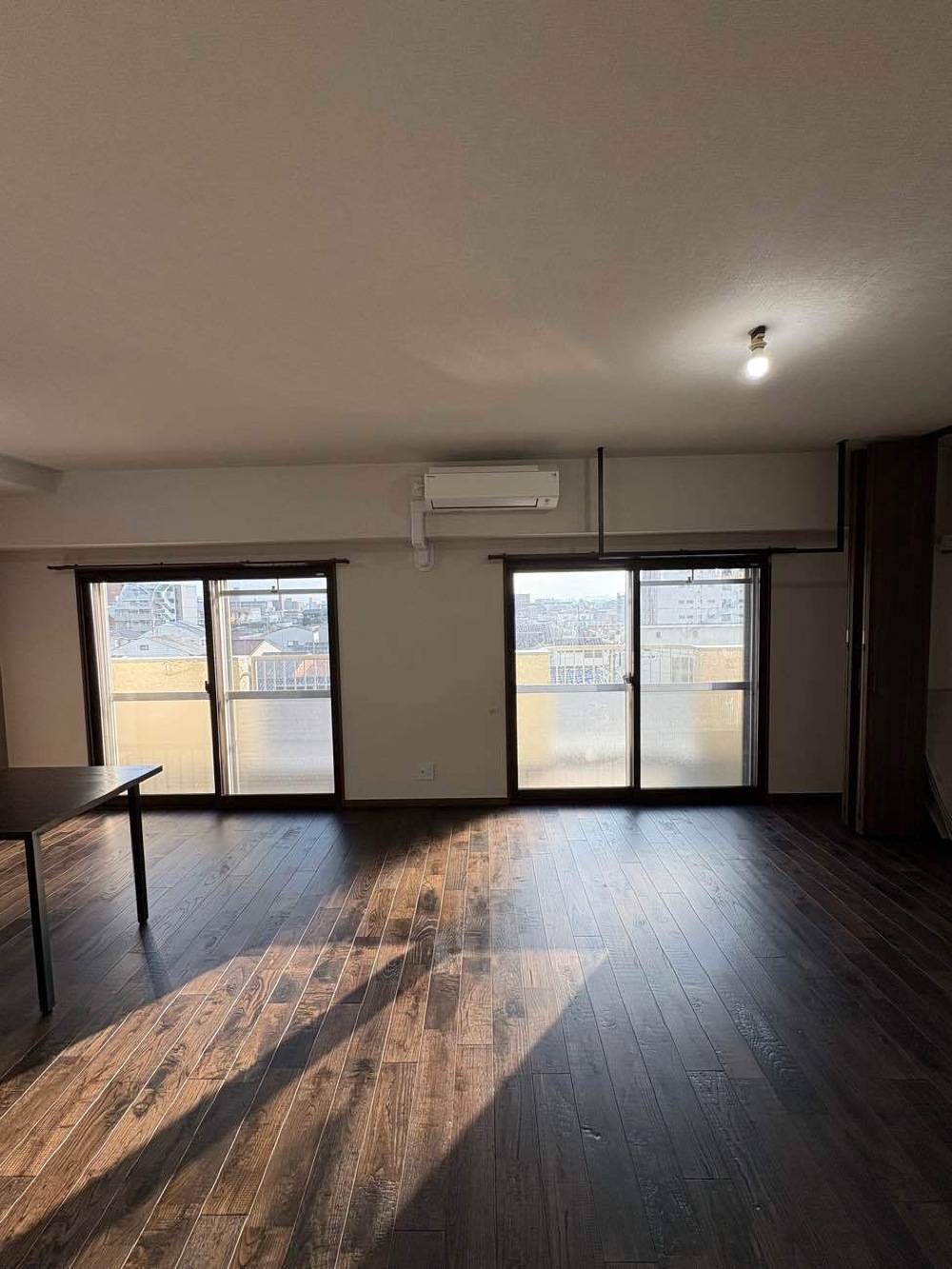

内窓取付

内窓が取り付き、床養生も全て撤去されました。完成間近です!
日曜日お引き渡しなので、この先はお楽しみということで。。*・゜゚・*:.。..。.:*・'(*゚▽゚*)'・*:.。. .。.:*・゜゚・*
後日完成写真を全てアップ致します。

2. 2025年12月01日

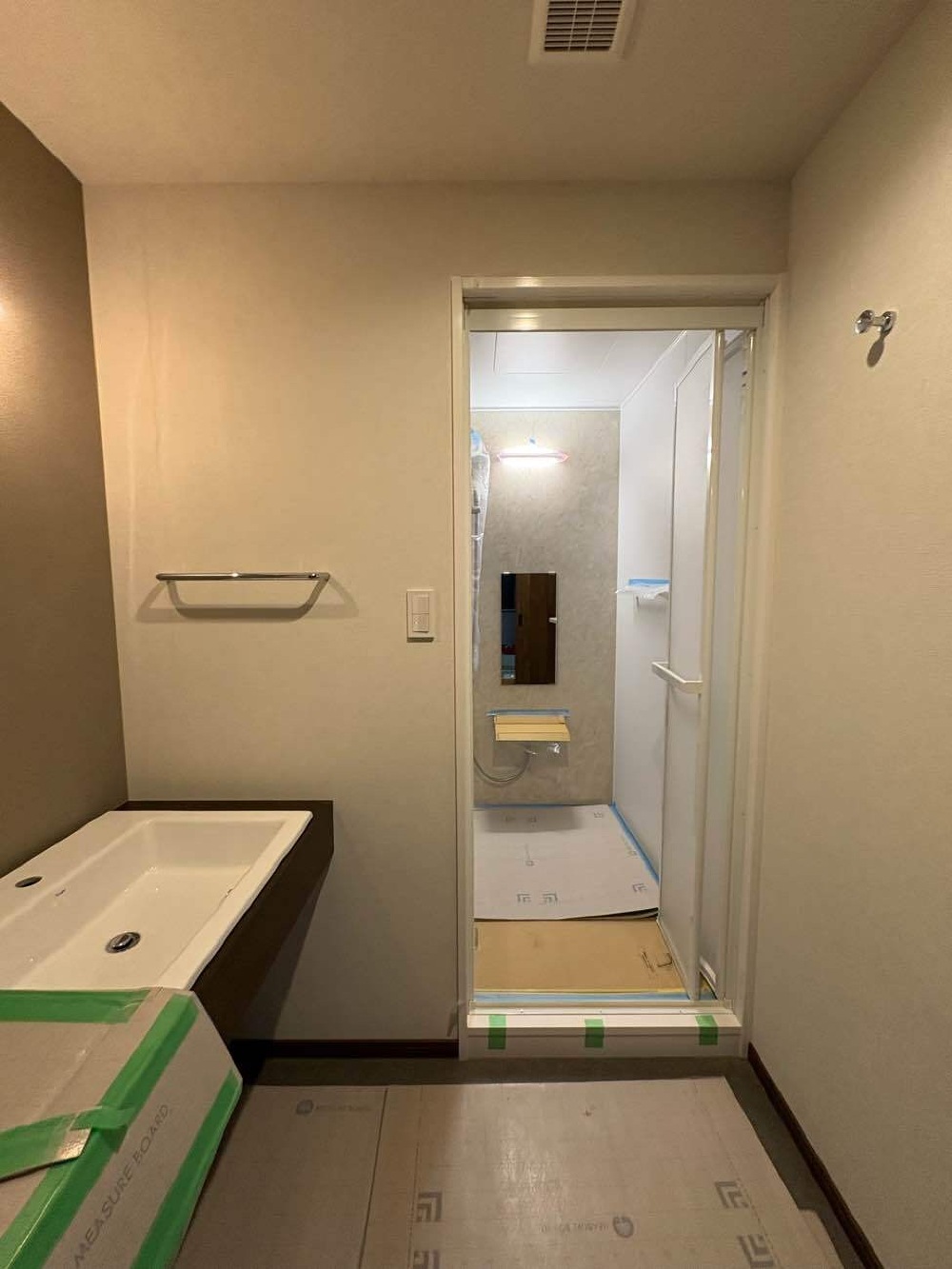

洗面所・浴室

洗面所・浴室

チラッと見せ(*^▽^*)
工事用の投光器ではなく、本来の照明器具が点ると落ち着きますね。
可愛いブラケットライトとペンダントライトが付いた洗面カウンター。全貌はお楽しみに!

3. 2025年12月01日

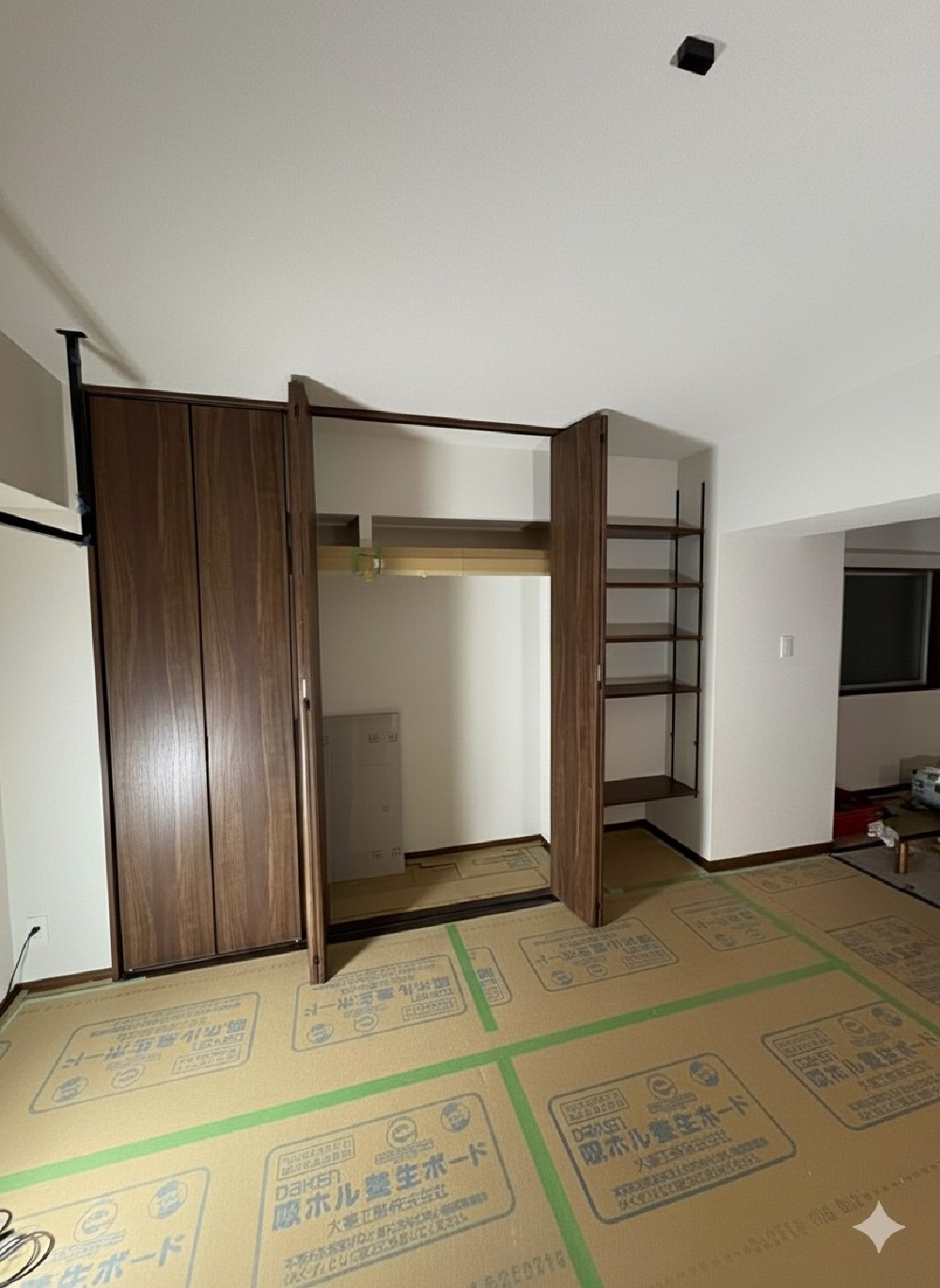

建具の吊り込み

建具の吊り込み

大工さんが戻って来ました。
クローゼットの折戸や棚板が設置されました。
いよいよ仕上げ工事です。

4. 2025年11月29日
玄関タイル

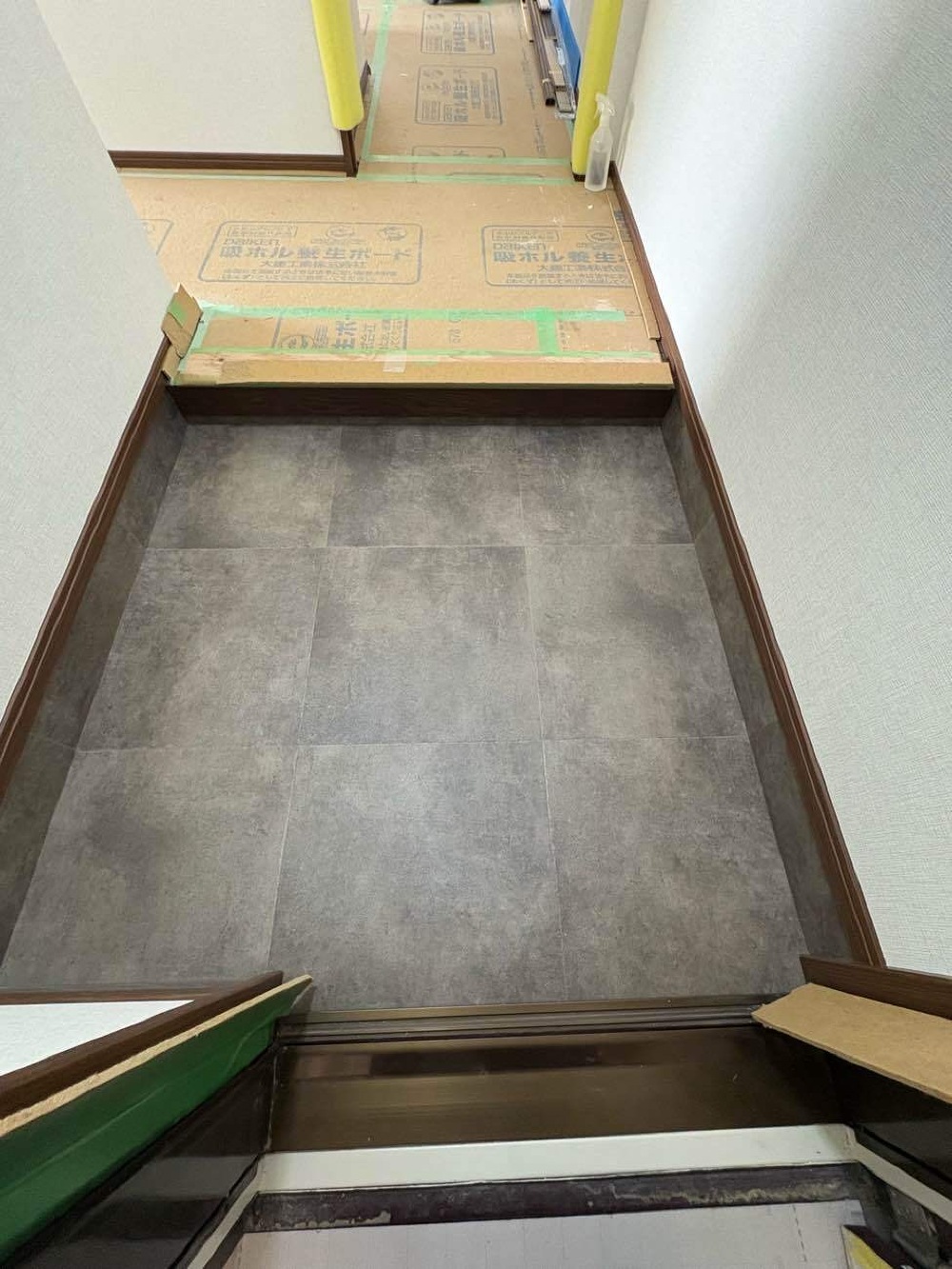

玄関タイル

玄関は塩ビのフロアタイルです。
ヴィンテージ感のあるデザインで、今は養生されて見えないフローリングとも馴染むんですよ〜これが。楽しみです。

5. 2025年11月27日

壁クロス完了

壁クロス完了

キッチンエリアはL型にアクセントクロス。
無地に見えますが、細かーーいドット柄です。
床に敷いているのは、水廻り(トイレと洗面所)のクッションフロアシートです。明日はこれを貼っていきます。

6. 2025年11月26日
クロス貼り 後半戦

クロス貼り 後半戦

リビングが終わり、残すところ僅かになってきました。
キッチン周りと洗面所の壁はアクセントクロスが入ります。

7. 2025年11月21日

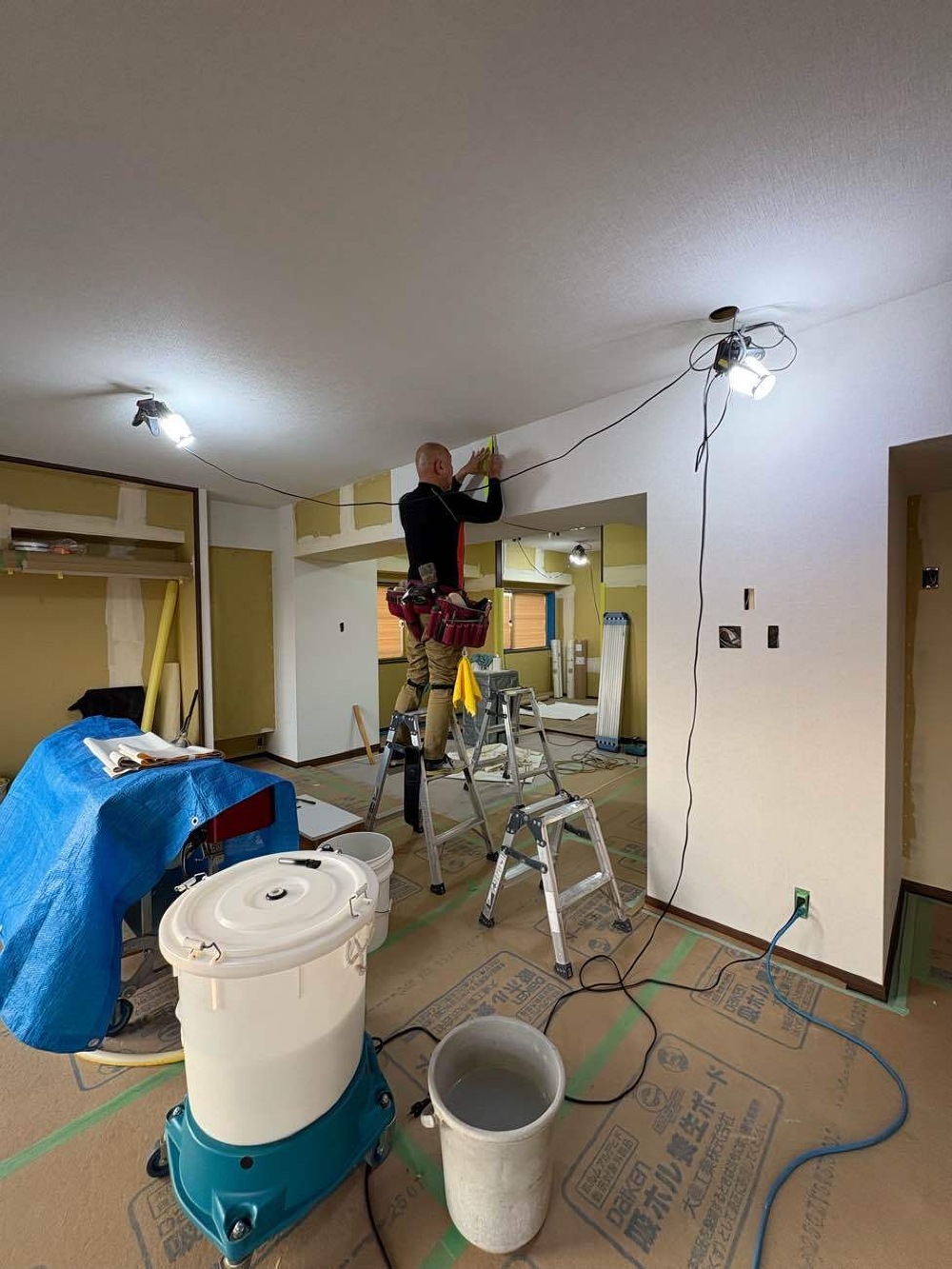

リビング側から

リビング側から

ドンドン進んでます。早い!
真っ白に見えますが、灰白色なんです。
細かい織物調の上品なクロス。
リフォームで貼り替えだと、余り薄い生地のクロスは選べませんが、スケルトンリノベだと新築と同じことなので、お好きなクロスを選んで頂けます。またどんな難しいクロスも貼れる、敏腕職人さんなので、更に安心!!

8. 2025年11月20日
天井から貼ります

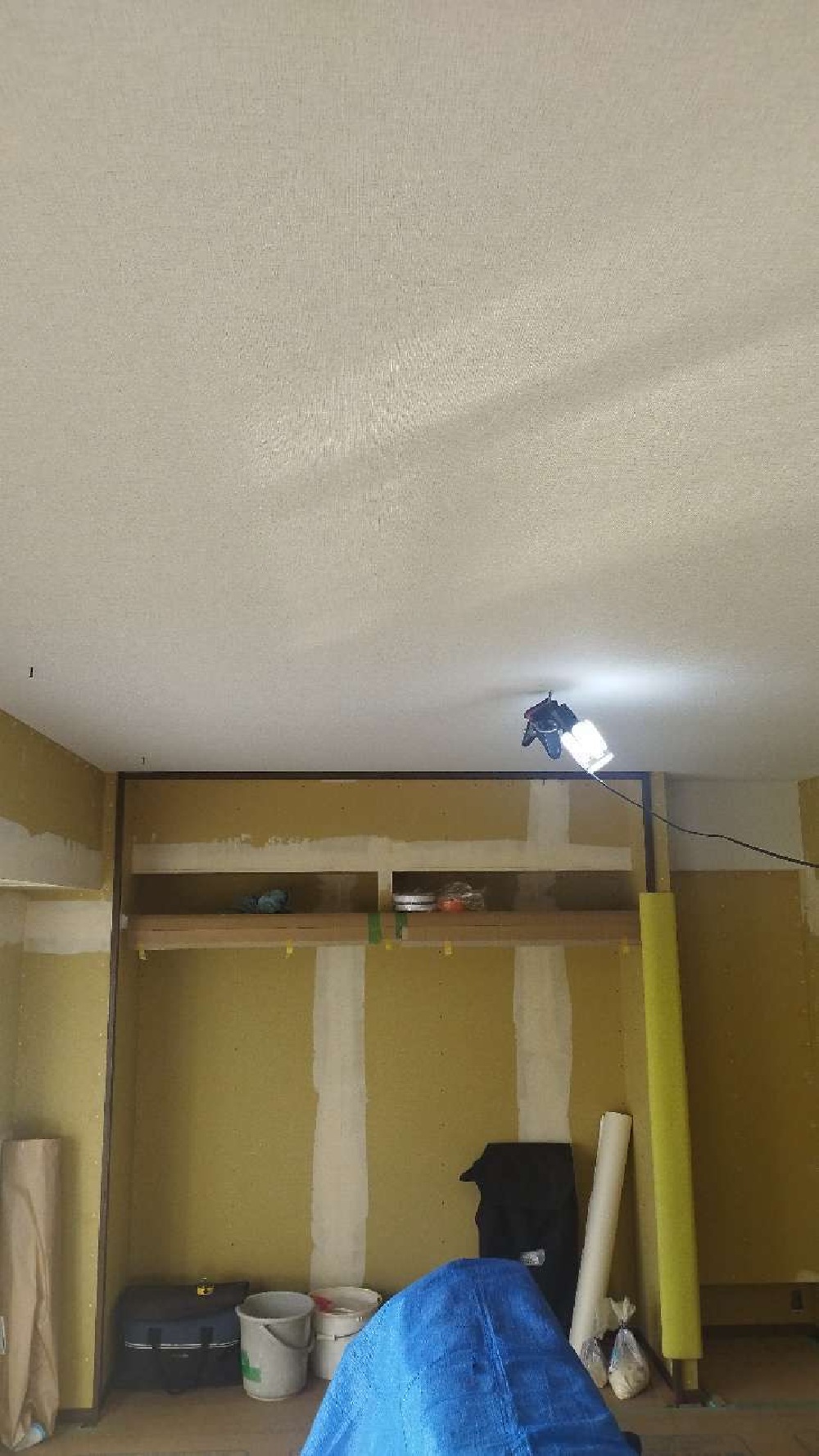

天井から貼ります

下地処理が終わると、クロスに糊付けして天井から貼っていきます。
一気に明るくなって行きますよ〜!!

9. 2025年11月18日

下地処理

下地処理

クロスを貼る前に、壁の石膏ボードのジョイントやビスの凹みにパテを塗り、平滑にしていきます。
この下拵えがとっても大事。

10. 2025年11月17日

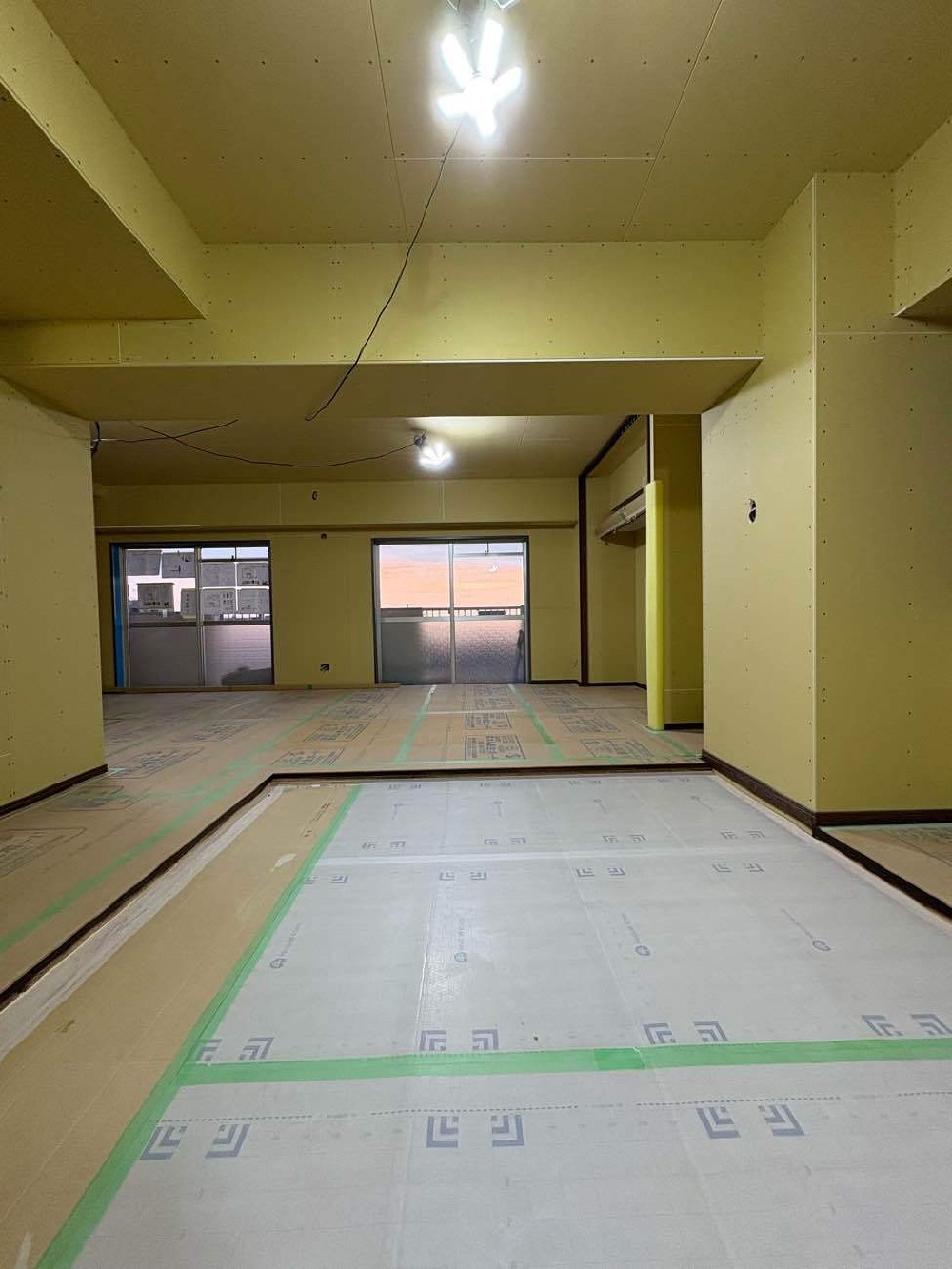

大工工事終わり

大工工事終わり

リビング全体を見渡せるアングル。
工事前は正面に和室がふた部屋ありましたね。

明日からクロス工事が始まります。

11. 2025年11月17日

大工工事終わり

大工工事終わり

今日で大工さんが一旦終わりました。
最後の仕上げにまた戻ってきてくれますが、これから内装工事が始まります。
写真手前の一段下がっている所に畳が入ります。

12. 2025年11月15日

キッチン🎵

キッチン🎵

マグネットパネルを貼っています。壁側に両面テープと接着剤を塗っているので、ピッタリにカットしたパネルを
「せーの!」で貼り付ける直前のもようp(^_^)q

13. 2025年11月15日

洗面・脱衣室

洗面・脱衣室

ボード貼りが終わり、洗面カウンターも養生されました。
排水の関係で洗面所と浴室の床はバリアフリーになりませんでしたが、これでも随分段差はマシになったのです٩( ᐛ )و
今日は電気屋さんも来て、ダウンライトやスイッチ、コンセントのボード開口をしてくれました。いよいよクロス屋さんが入ってきます。

14. 2025年11月14日
造作洗面

造作洗面

空間幅に合わせて作れるのが造作(オーダー)洗面のいいところ。
1m43cm程の広々カウンターの右側はシンク、左側は家事カウンターとしても、化粧台としてもゆったり快適に使えます。

15. 2025年11月14日

洗面カウンターの幕板

洗面カウンターの幕板

造作の洗面の幕板を取り付けています。
今回の洗面ボウルはアンダーカウンターの形状なので、前幕板で隠します。
カウンター下が引き出しキャビネットとかだと気にしなくていいんですけどね!

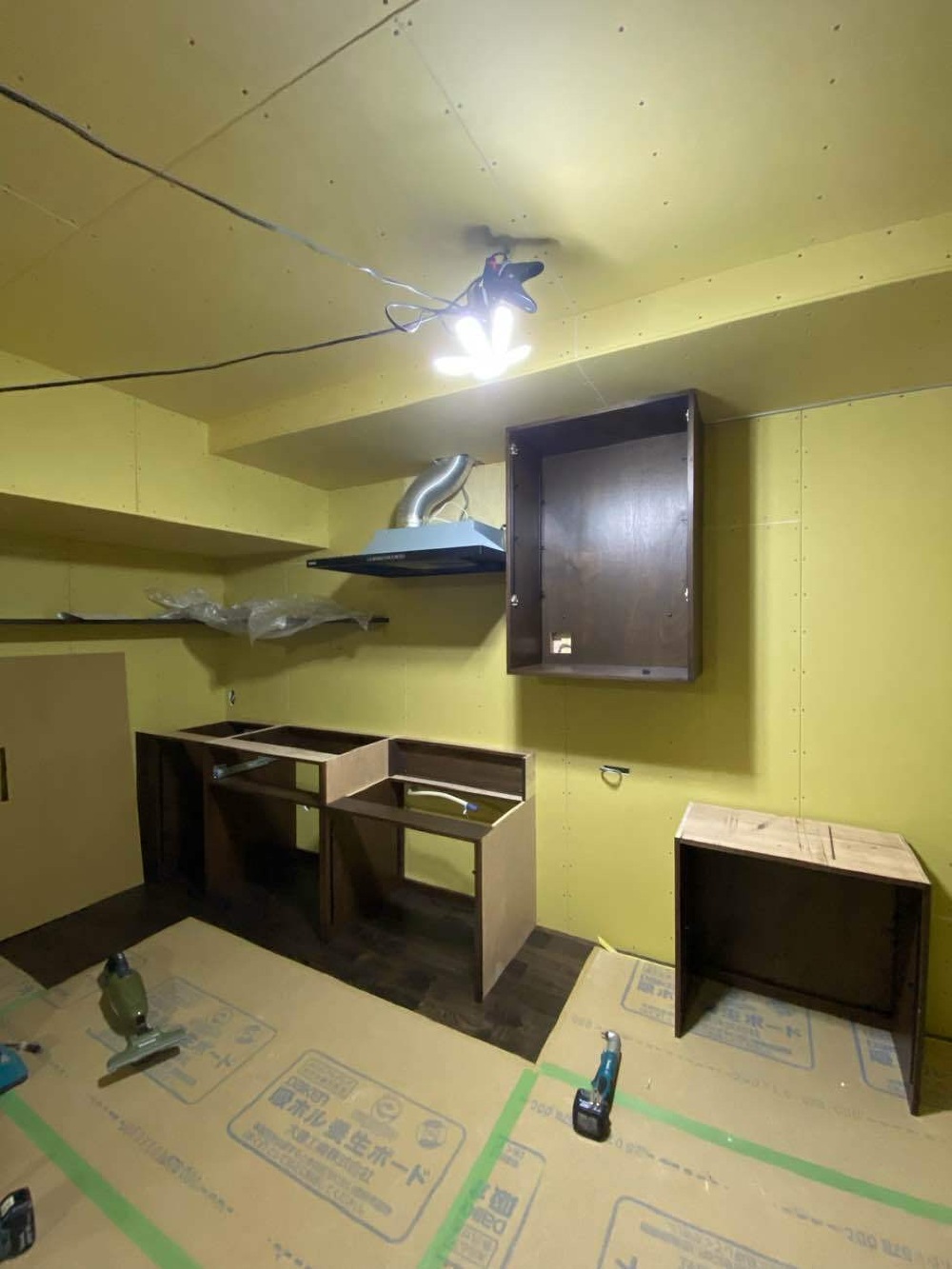

16. 2025年11月13日
キッチン搬入・組立中

キッチン搬入・組立中

本社作業場で作っていた造作キッチンが現場に搬入されてきました。
今日はここまで。

17. 2025年11月13日
ボード貼りも終盤に(玄関)

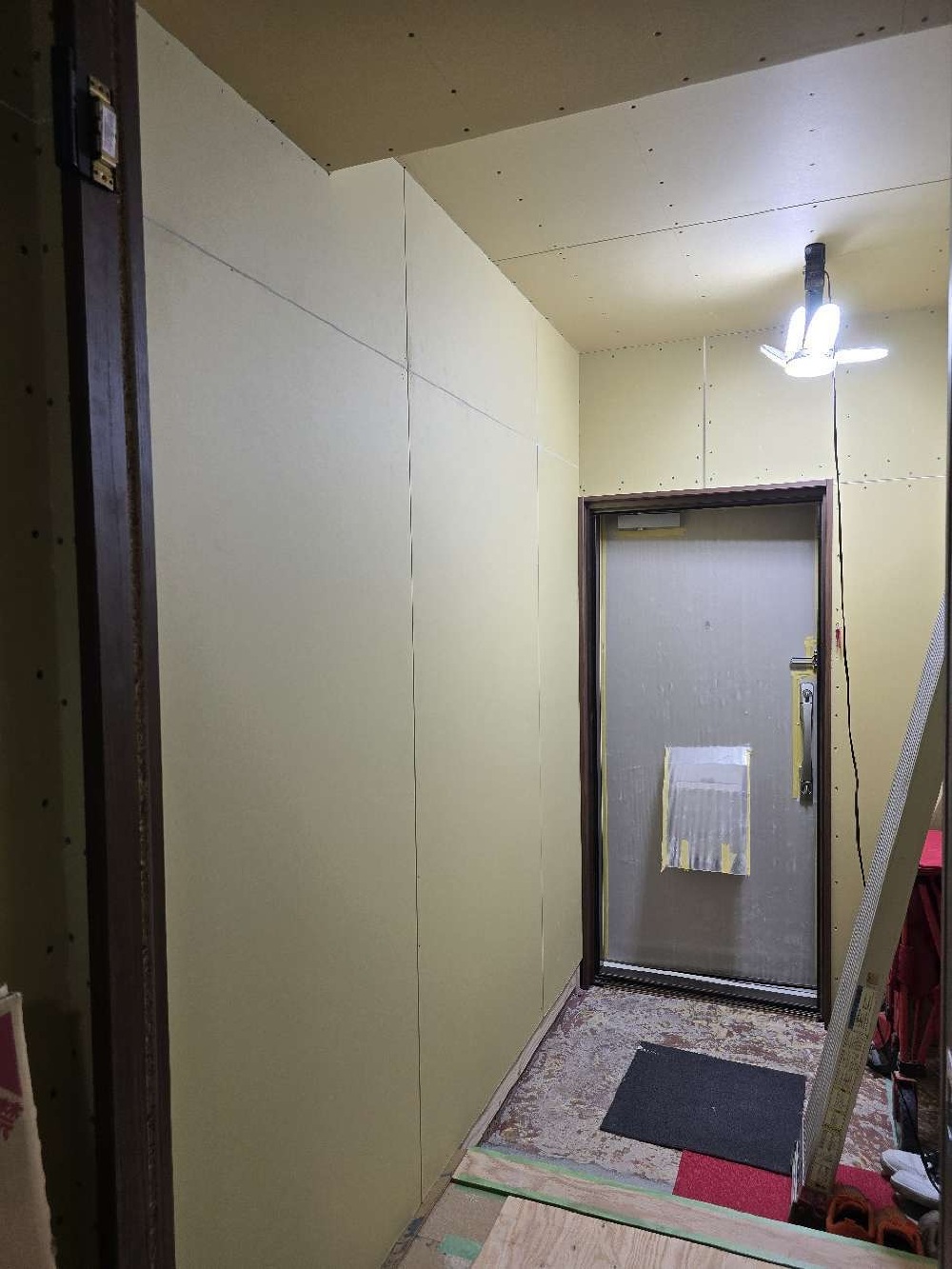

ボード貼りも終盤に(玄関)

18. 2025年11月12日

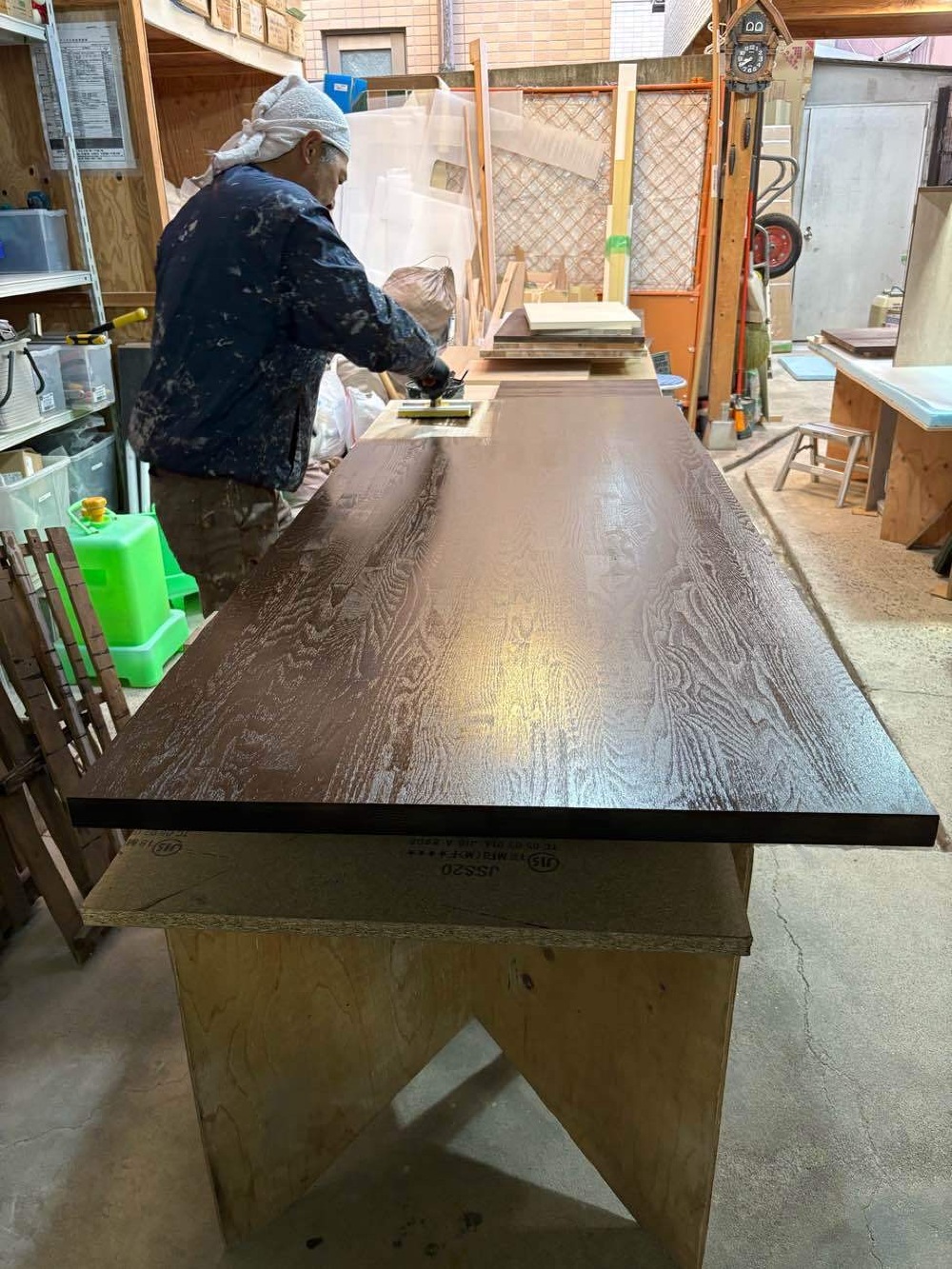

テーブル塗装

テーブル塗装

タモの集成板で作るテーブルです。
L型キッチンにコの字につながる作り付けテーブルになります。

19. 2025年11月10日

今ここ

今ここ

20. 2025年11月10日

キッチン作り(塗装屋さんも来てます)

キッチン作り(塗装屋さんも来てます)

この現場の現場塗装が終わってから、職人さんがうちのキッチン制作場に来てくれてます。
「出来てるやつから塗っていくで〜」

21. 2025年11月10日
ハイドア引き戸

ハイドア引き戸

個室とリビングの間仕切り引き戸は、天井までのハイドア。

22. 2025年11月08日

大工さんが作るキッチン

大工さんが作るキッチン

所変わって本社作業場ではキッチン作りが始まっています。
"カウンターの下の部分ですね。"
上部は引き出しでその下は可動棚。
作りはシンプルに。創意工夫が出来る楽しみがあります。

23. 2025年11月07日

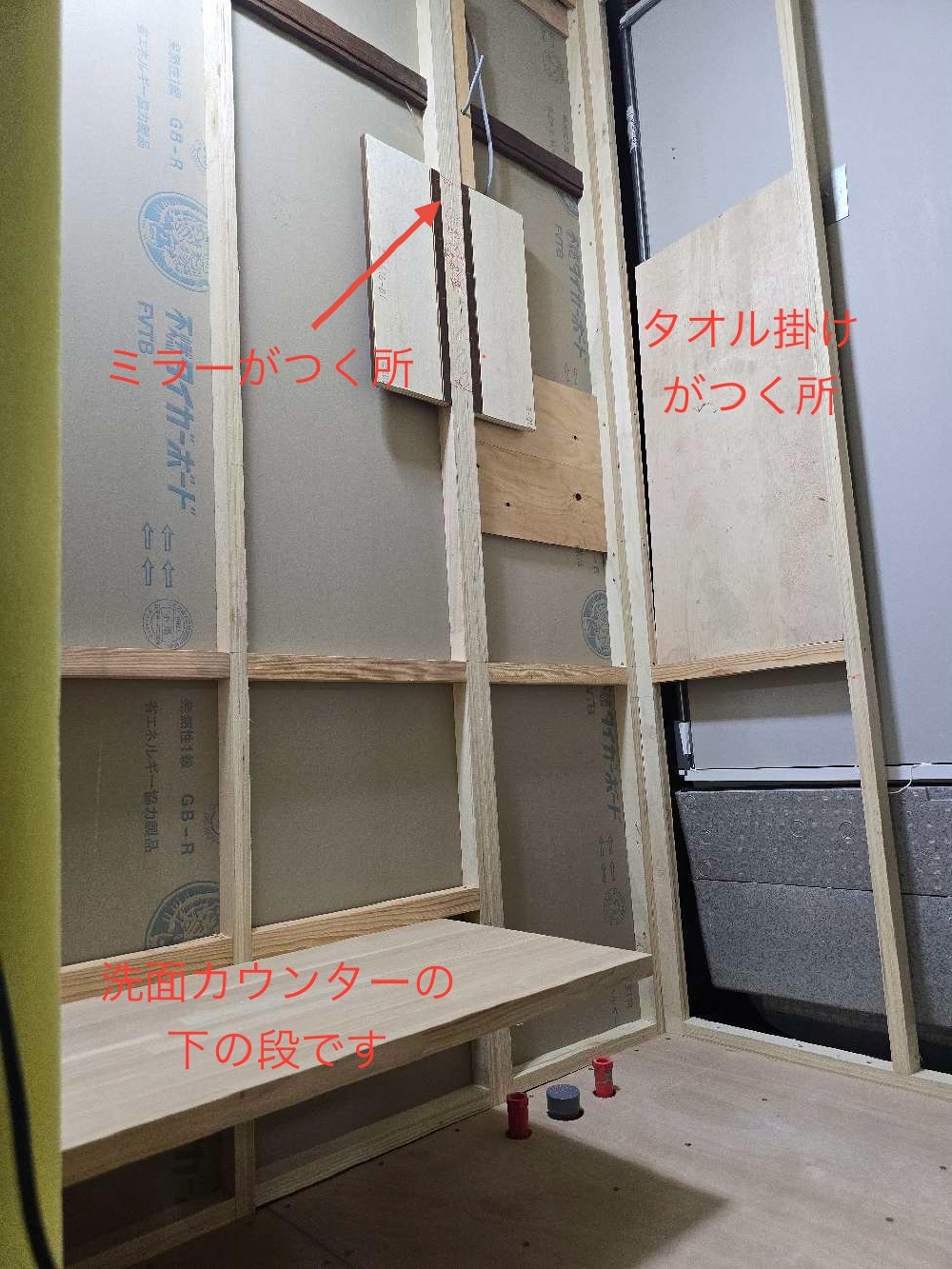

内部造作

内部造作

洗面所の内部造作も進んでいます。
家づくりでは、壁に取り付ける物を予め計画しておかなければいけません。
いけません、ということはないですが、後で付けたいなとなってもちゃんと強度を持たすためには大層な工事になったりします。
そんな細かいことまで工事前に考えられないわ〜という方もおられますが、私にせっつかれながら(^^;)T様も一生懸命考えて下さいました。

24. 2025年11月06日
トイレと洗面の出入口が形になってきました

トイレと洗面の出入口が形になってきました

ボードが貼れると部屋らしくなって来ます

25. 2025年11月05日
トイレと洗面所の建具枠

トイレと洗面所の建具枠

廊下から見たアングル。
洗面所の引き戸枠が付きました。これからドンドン壁が出来て個室になっていきます。

26. 2025年11月04日
押入れ収納の建具枠

押入れ収納の建具枠

こちらはゲストルームの押入れです。
中段と枕棚がこれから入ります。天井ボード貼りはほぼ終わってます。

27. 2025年11月04日
収納の建具枠

収納の建具枠

リビングのクローゼット建具の枠が付きました。枕棚とハンガーパイプも付いております。扉は最後の最後に吊り込みます。

28. 2025年11月01日
ボード貼り進んでいます

ボード貼り進んでいます

今日はT様と内装クロスの打ち合わせと、現場見学の日でした。
現場ではボード貼りがドンドン進んでいます。この柱の様な所は、洗濯機の裏側になります。リビングからはインターホンやスイッチが集まる壁でもあります。今週はここまで。
来週も宜しくお願い致します。

29. 2025年10月29日
完成イメージ

完成イメージ

30. 2025年10月29日
L型キッチン

L型キッチン

L型キッチンのコンロ・テーブル側になるところ。
取り付けられる物(壁固定)の高さに合わせて補強を入れています。

31. 2025年10月29日
L型キッチン

L型キッチン

L型造作キッチンのコーナーになるところ。
埋め込み棚が入りました。
キッチンカウンターとこの棚との間の壁は、マグネットパネルになるのですが、それの良い見切りにもなり、またとても重宝するであろうオープン棚。まだ塗装前です。

32. 2025年10月27日
ボード貼り

ボード貼り

石膏ボード貼りが始まってます。
断熱材が日に日に見えなくなっていきますよ٩( ᐛ )و

33. 2025年10月27日
壁補強仕込み

壁補強仕込み

ここはトイレになるところですが、収納棚が付く正面壁や、トイレットペーパーホルダーが取り付く壁側には、石膏ボードを貼る前にコンパネを仕込んでおきます。

34. 2025年10月24日
トイレと洗面所

トイレと洗面所

奥がトイレで手前が洗面所です。
水廻りの床仕上げはCF(クッションフロアシート)になるので今はこの下地まで。仕上げ材によって同じ床でも工程にズレがあります。

35. 2025年10月20日
石膏ボードが運び込まれました

石膏ボードが運び込まれました

天井・壁のボード貼りが始まります。

36. 2025年10月20日
フローリング貼りと床養生完了

フローリング貼りと床養生完了

畳エリア以外のフローリング貼りが完了しました。全ての工事が終わるまで床養生ボードで保護します。

37. 2025年10月18日
明日はT様の現場見学です

明日はT様の現場見学です

フローリングが貼れたら全面養生ボードを敷き詰めますので、途中経過が見られるのは今だけ。お楽しみに(๑˃̵ᴗ˂̵)

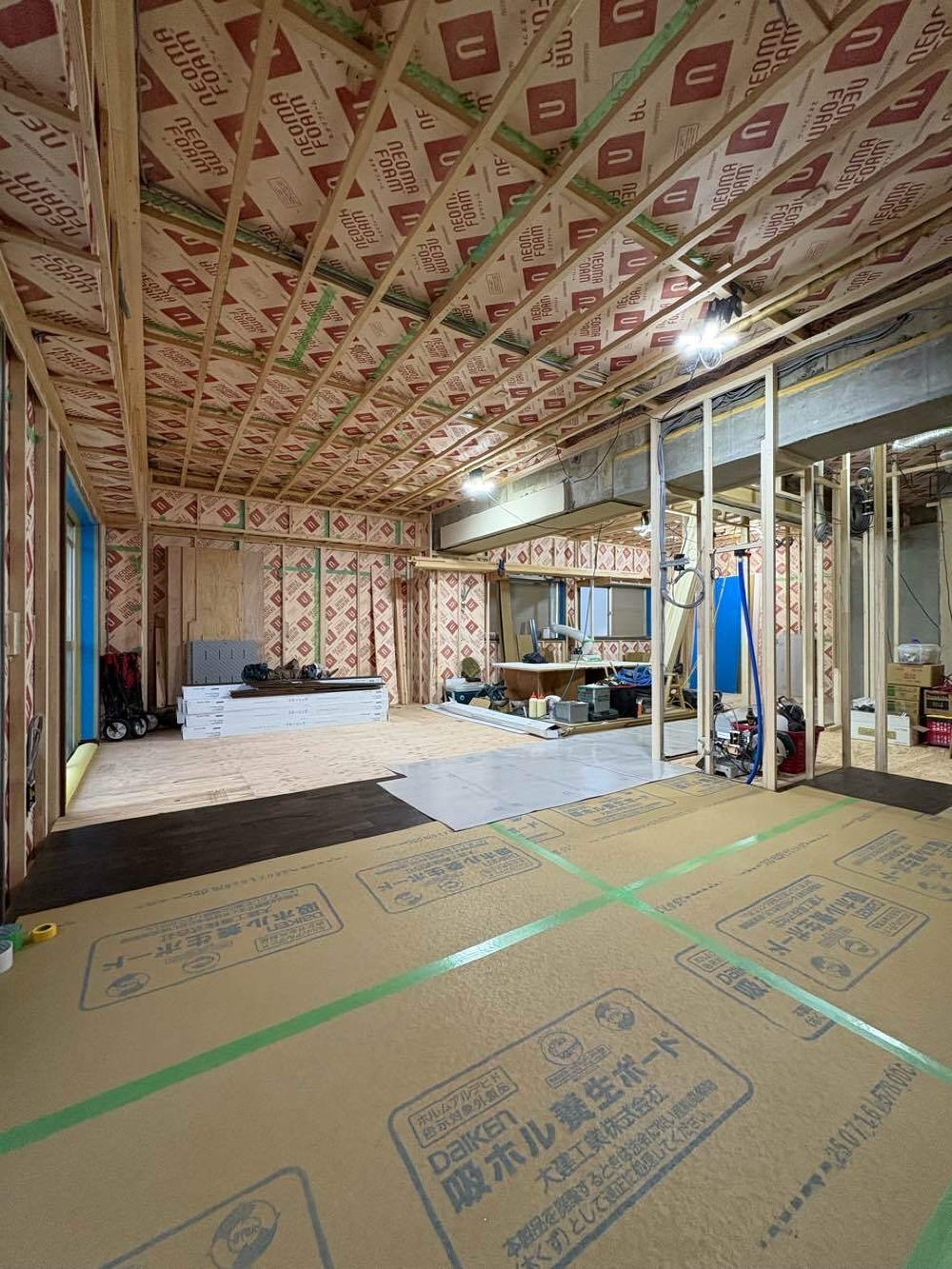

38. 2025年10月18日

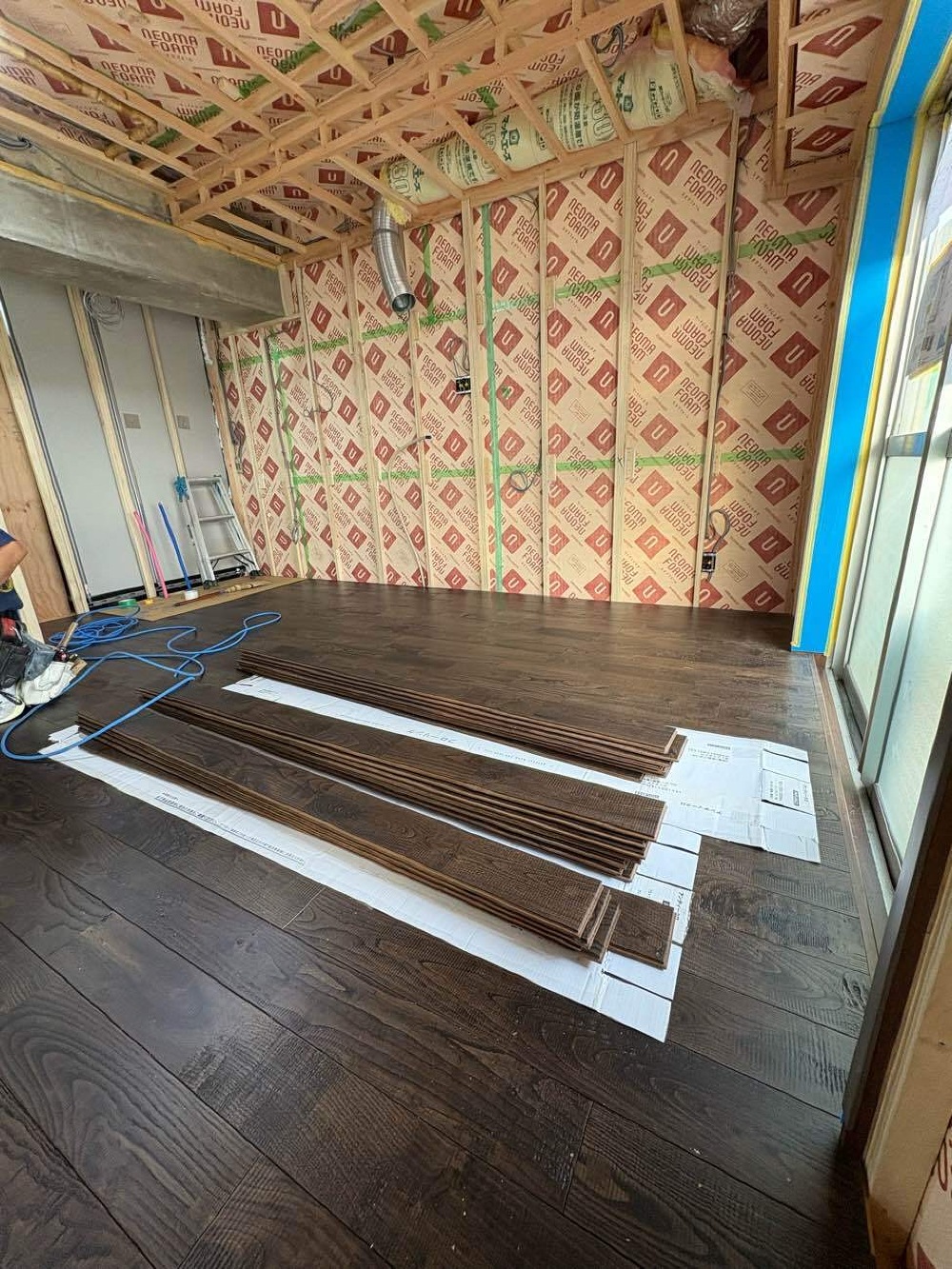

フローリング貼りが始まりました!

フローリング貼りが始まりました!

チェスナット(栗)無垢
アンティーク風になぐり加工の施された味わいのあるダーク塗装のフローリングです。

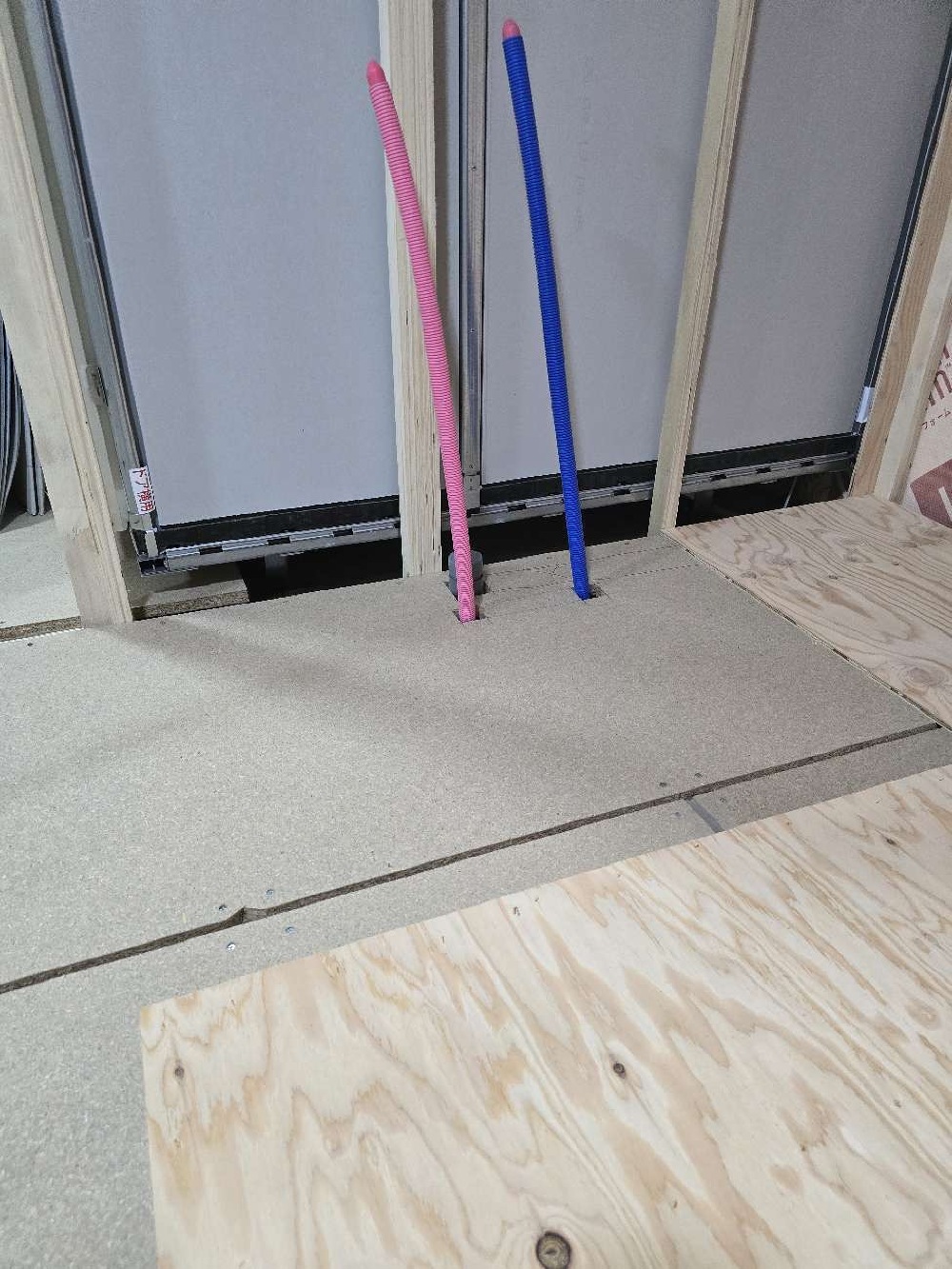

39. 2025年10月16日

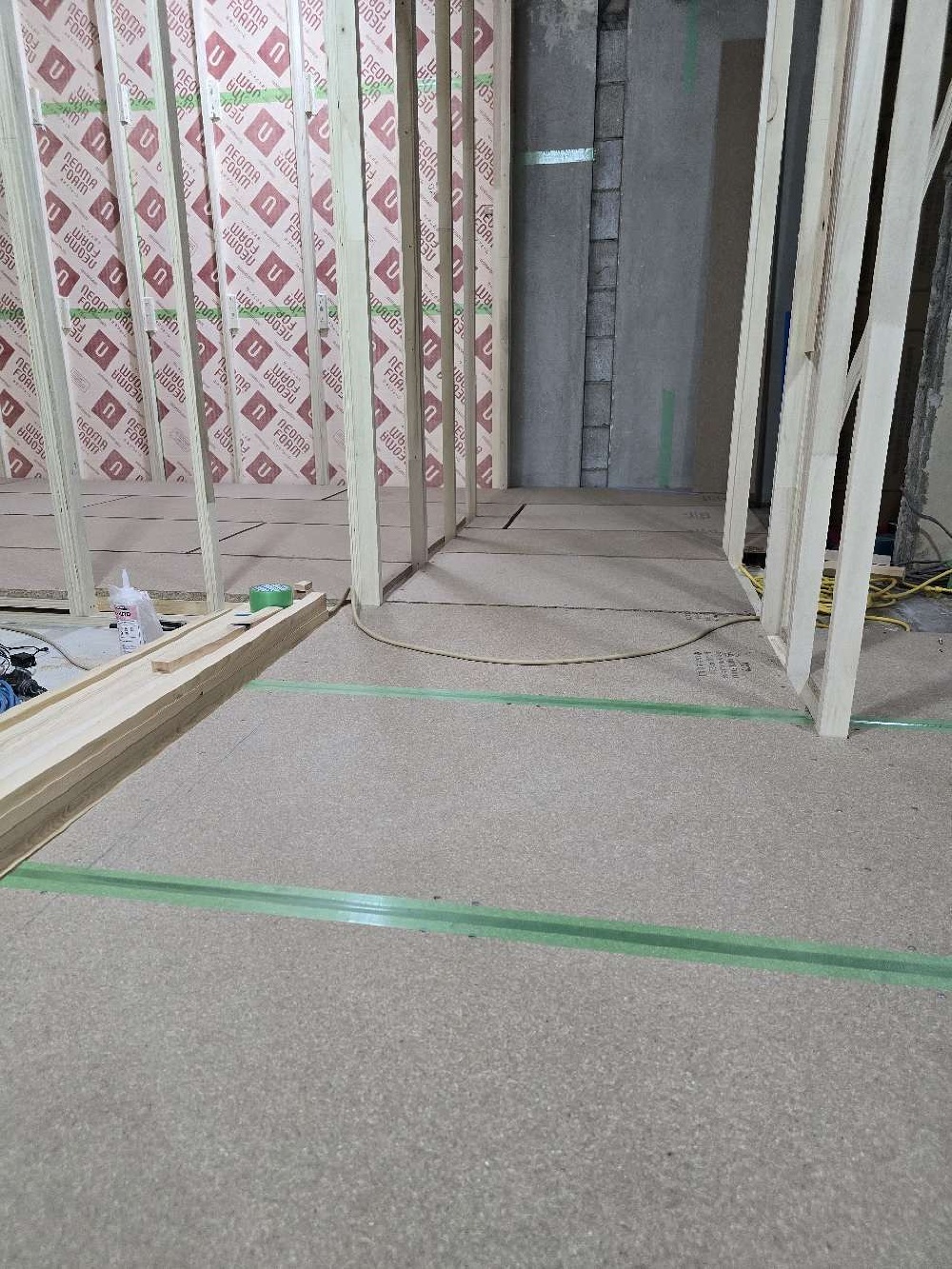

二重床組み

二重床組み

進んでいます!廊下とゲストルームのパーチクルボードまで貼れました。

40. 2025年10月16日

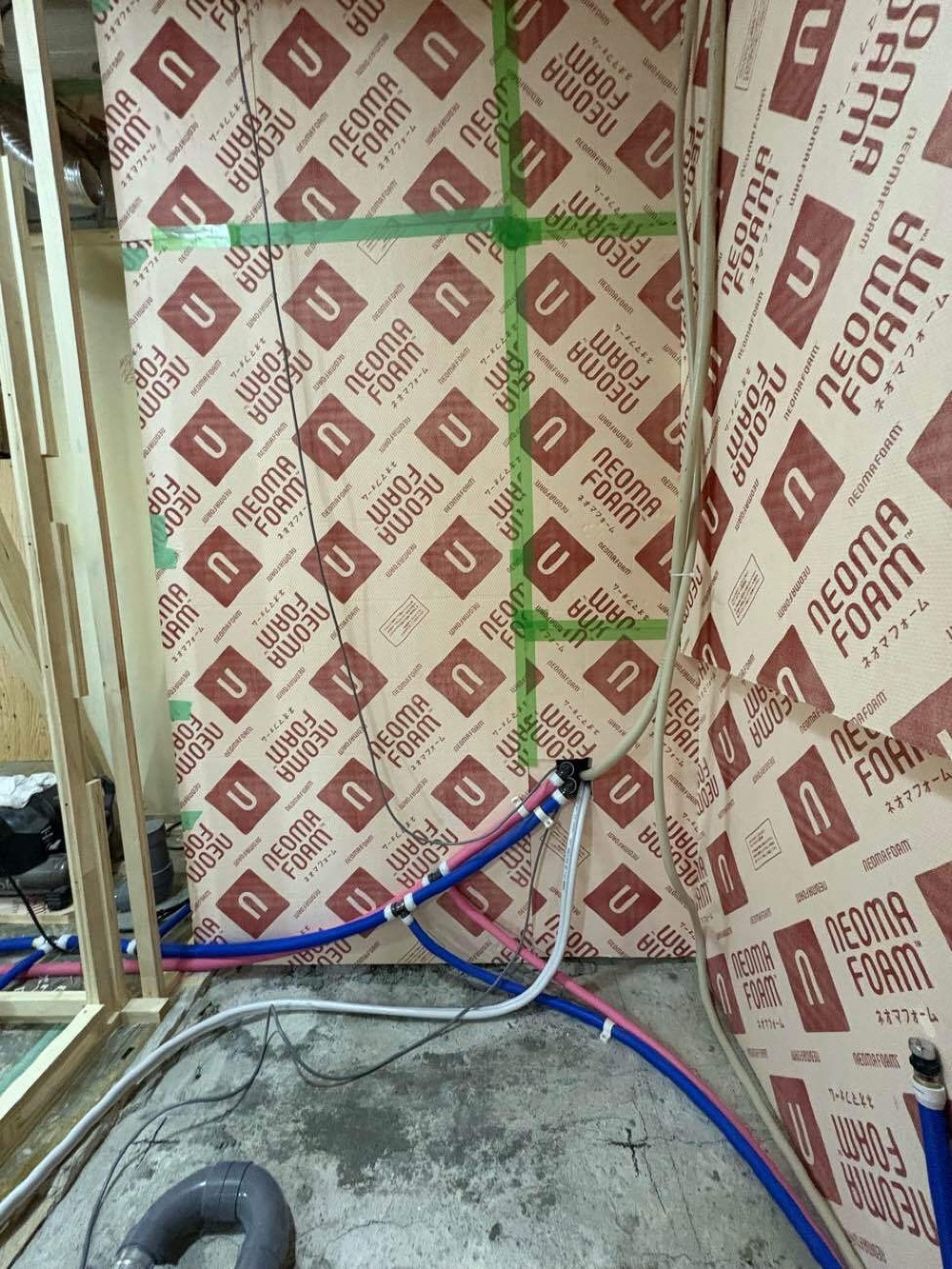

キッチンの給水給湯

キッチンの給水給湯

床下に通っている新しい配管を、必要な場所にニョキッと出しておきます。ここはキッチンになるところ。向こう側にユニットバスの裏側が見えてますね。壁が出来上がる前のスケスケ状態は今だけ(^_-)

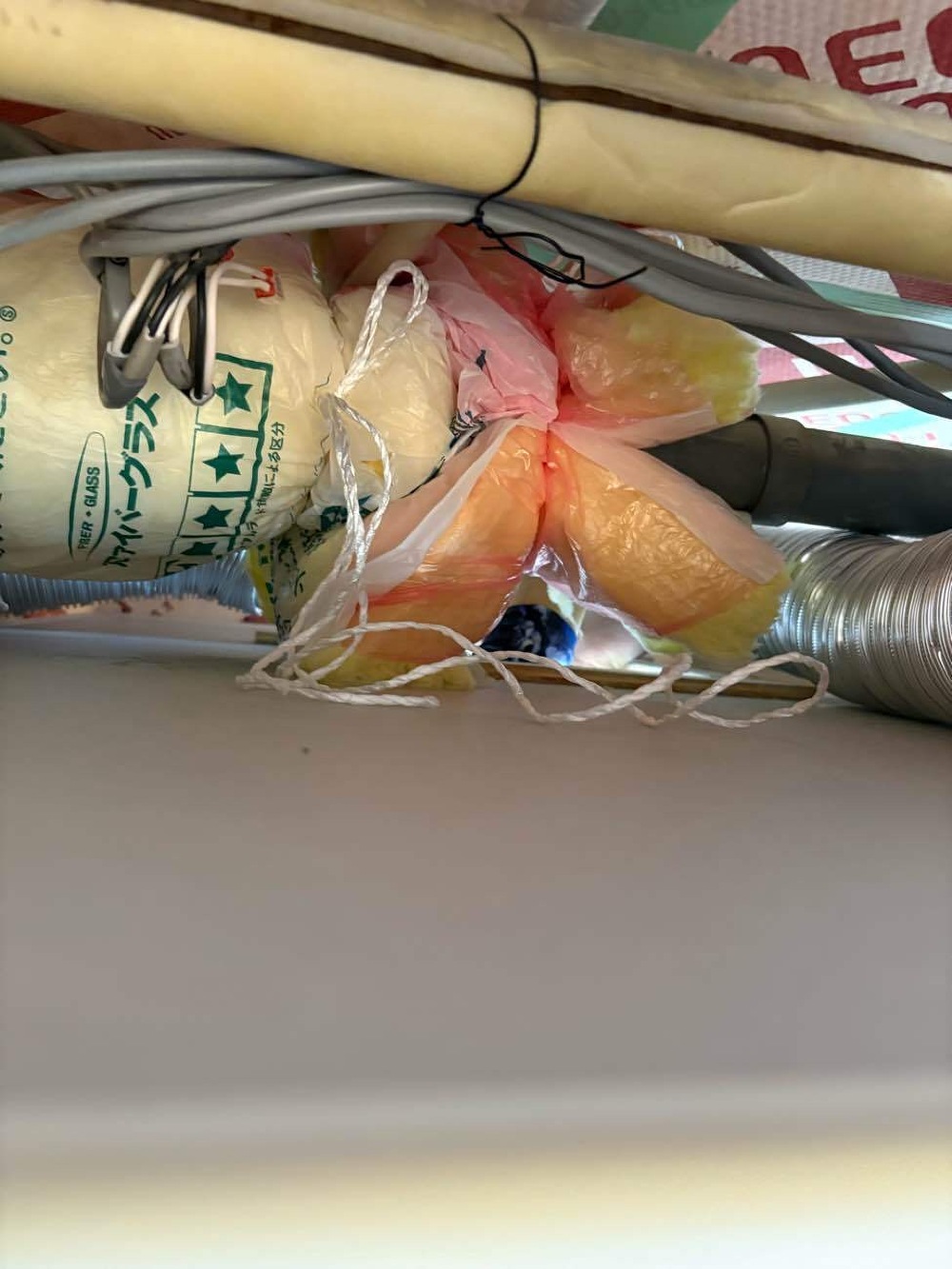

41. 2025年10月14日
上の階の排水の音

上の階の排水の音

これが気になるんですよねー。
ユニットバスの上なので生活し出したら気にならないのかも。今はスケルトン状態だからかも。。ですが、築浅マンションでは排水縦配管に遮音材は巻いてあるので、ここでもグラスウールを巻いておきます。

42. 2025年10月11日
組立完成!

組立完成!

TOTOのサザナ(1317サイズ)
追い焚きが出来、断熱工事もバッチリ!
浴槽も床も断熱構造なので、省エネ効果抜群です。

43. 2025年10月10日
ユニットバスの組立中

ユニットバスの組立中

浴槽と床が取り付き、壁のフレームが立ち上がって来ました。

44. 2025年10月10日
ユニットバスの組立中

ユニットバスの組立中

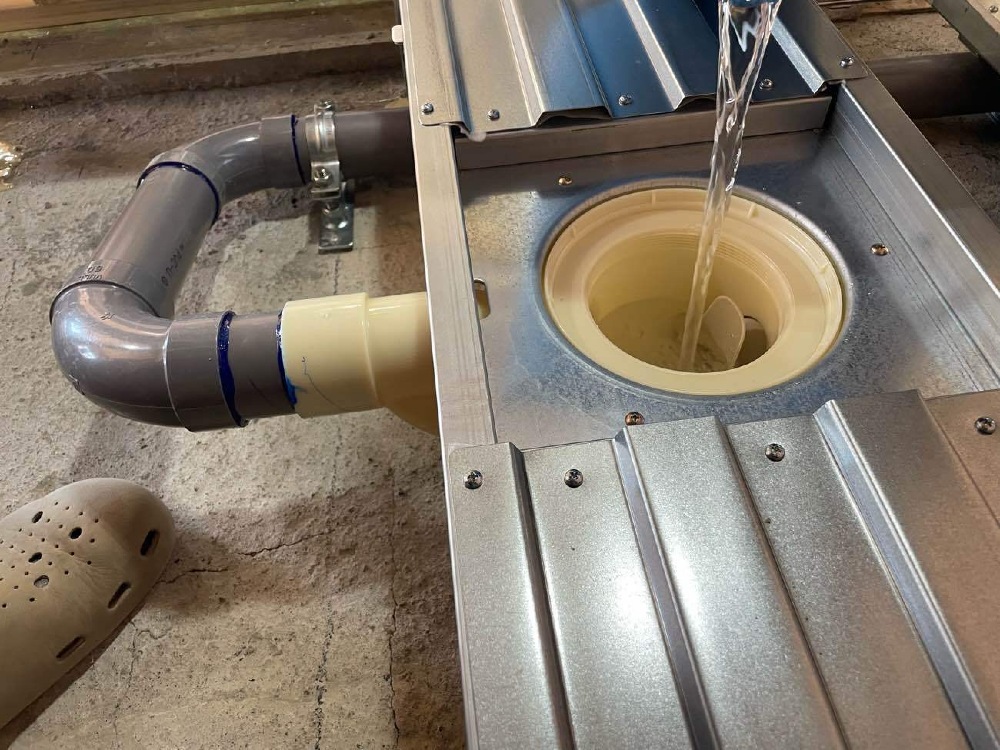

架台、床下地と排水トラップが付き、水漏れがないかのチェックをします。

45. 2025年10月09日
浴室になるところ

浴室になるところ

ピンクの配管(湯)
青の配管(水)
白の配管(ガス)
ということで、これらの配管が出て来ている壁の向こうに給湯器を付けます。
早いもので、明日ユニットバスの組立です!

46. 2025年10月09日
レベル確認中

レベル確認中

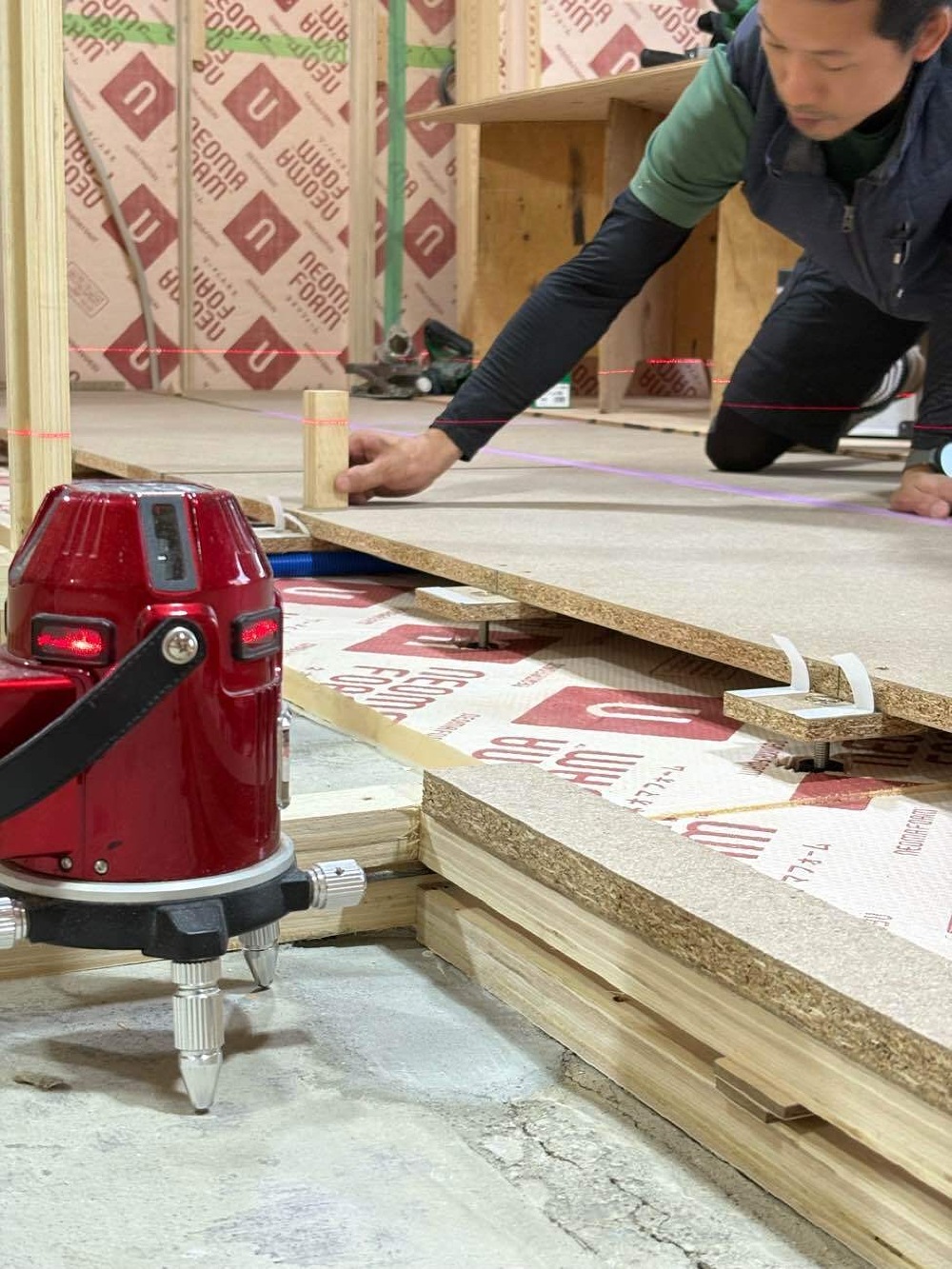

47. 2025年10月08日
二重床組み

二重床組み

床下にも断熱材を敷き詰め、二重床組みをして行きます。
表面のパーチクルボードと床との間には、遮音性のある防振ゴムの付いた嵩上げ脚があり、その隙間の空間に、配管が通ります。
パーチクルボードの上に、合板を貼り、一番上の仕上げがフローリングとなります。

48. 2025年10月06日
断熱+下地も終盤

断熱+下地も終盤

余り変化がないように思うかもしれませんが、日々進んでおります。外周と天井断熱は終わり、来週からは床組が始まります。

49. 2025年10月03日
浴室断熱

浴室断熱

ユニットバスが設置される周りの壁も、もちろん断熱します。
上階の排水管が下階の天井上を通る。
古いマンションではよくある構造です。築4.50年以上のマンションに見られます。

50. 2025年10月01日

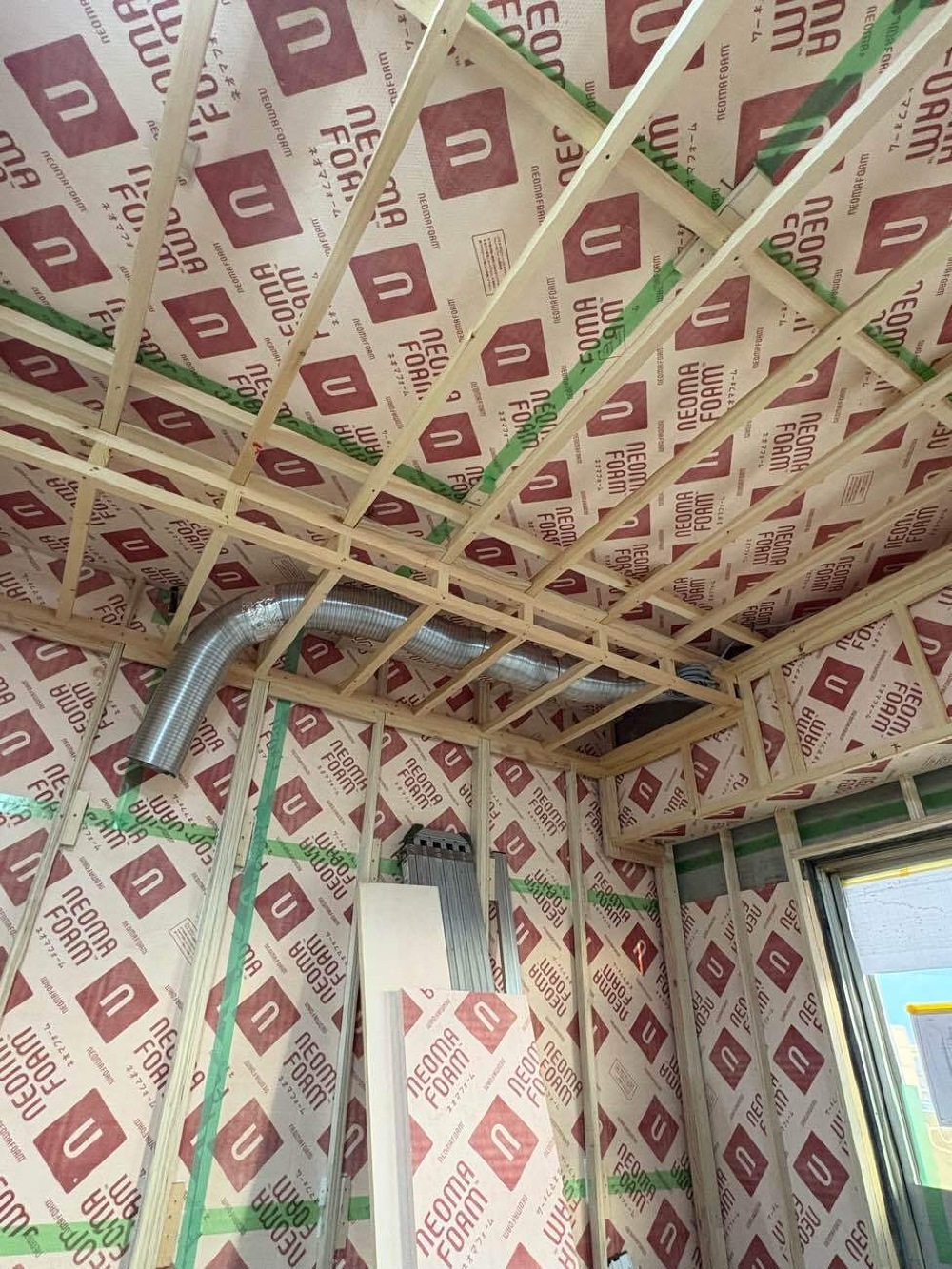

キッチン換気扇ダクト

キッチン換気扇ダクト

工事前はフラットな天井懐に入ってましたが、今回床を全体的に上げることで、天井も可能な限り上げました。なので、換気扇ダクトのところだけ梁型の下がり天井になります。

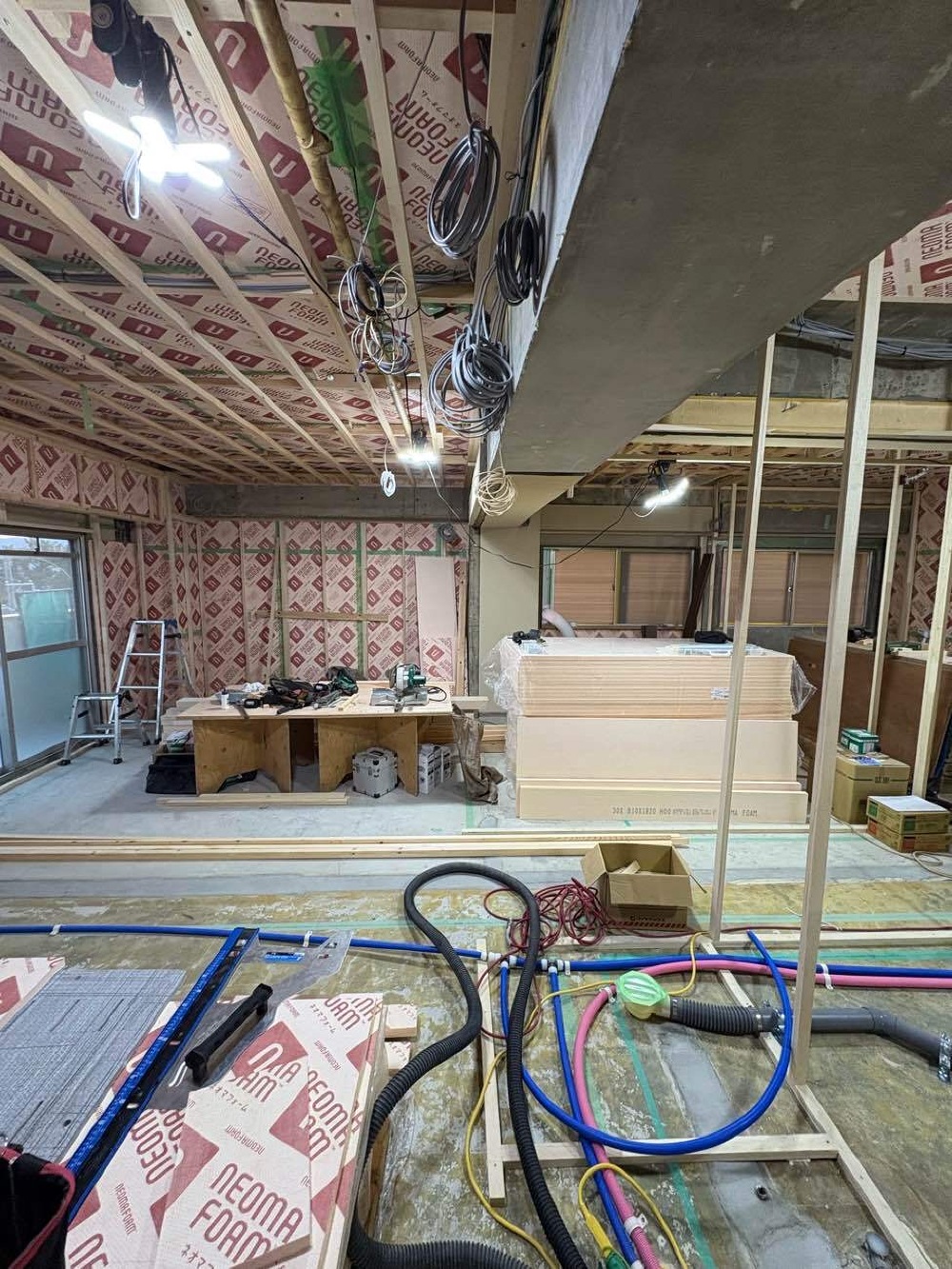

51. 2025年10月01日
設備仕込み続々

設備仕込み続々

設備屋さん、電気屋さんの仕込みが進んでます!

52. 2025年09月30日
新設水道配管

新設水道配管

スケルトン工事の必須!
全ての配管が新しくなることです。
特に古いマンションは鉄管や銅管のままのところも多いので、いずれマンション全体で大規模修繕で改修されるにしても、部屋内に露出配管で終わります。
こちらのマンションは既に一度給水管が露出で更新されてましたが、スケルトンにして新しい給水・給湯管を床下に這わします。

53. 2025年09月28日

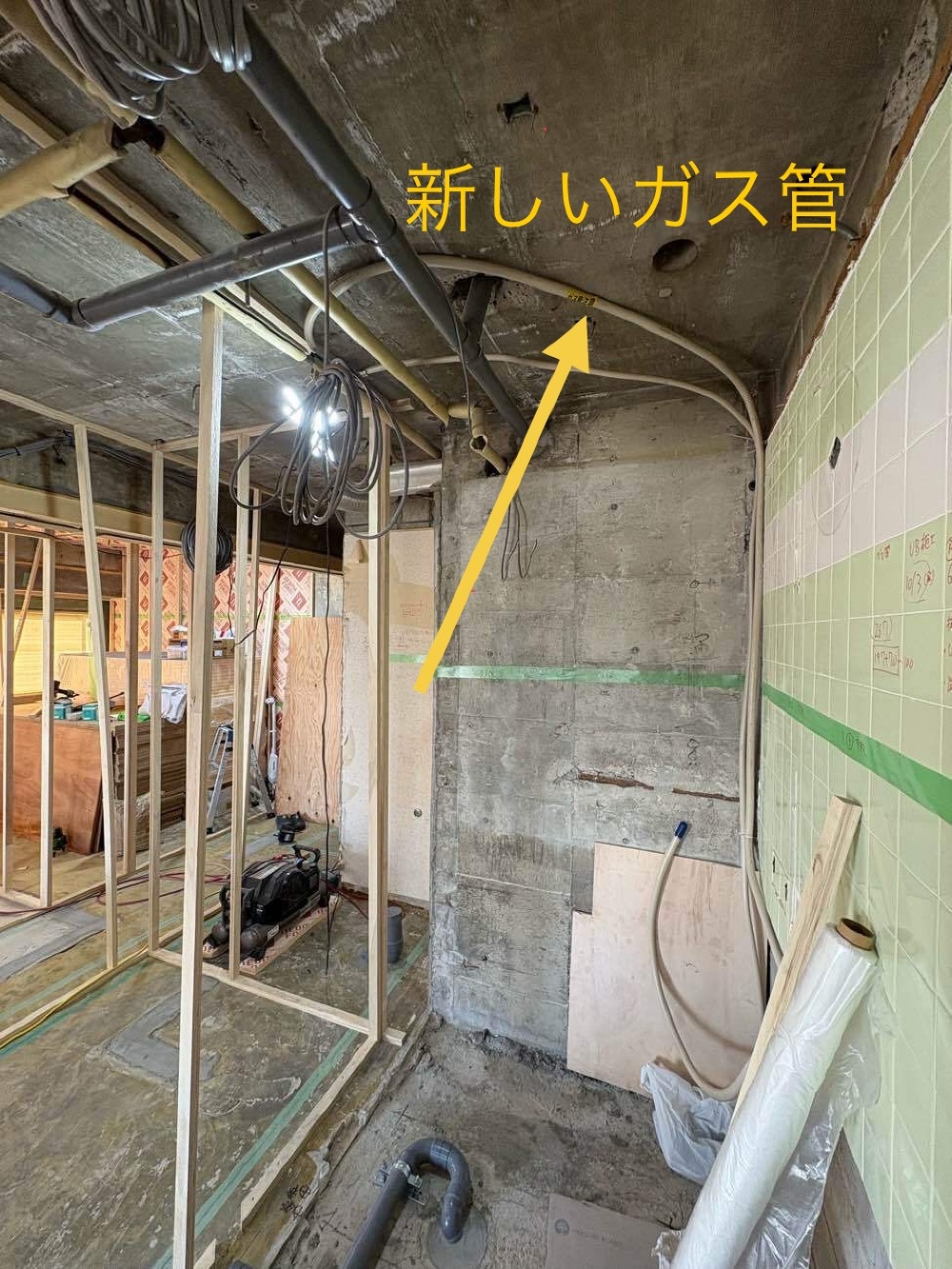

新設ガス管

新設ガス管

新しくフレキガス管を壁内部に仕込んでいます。

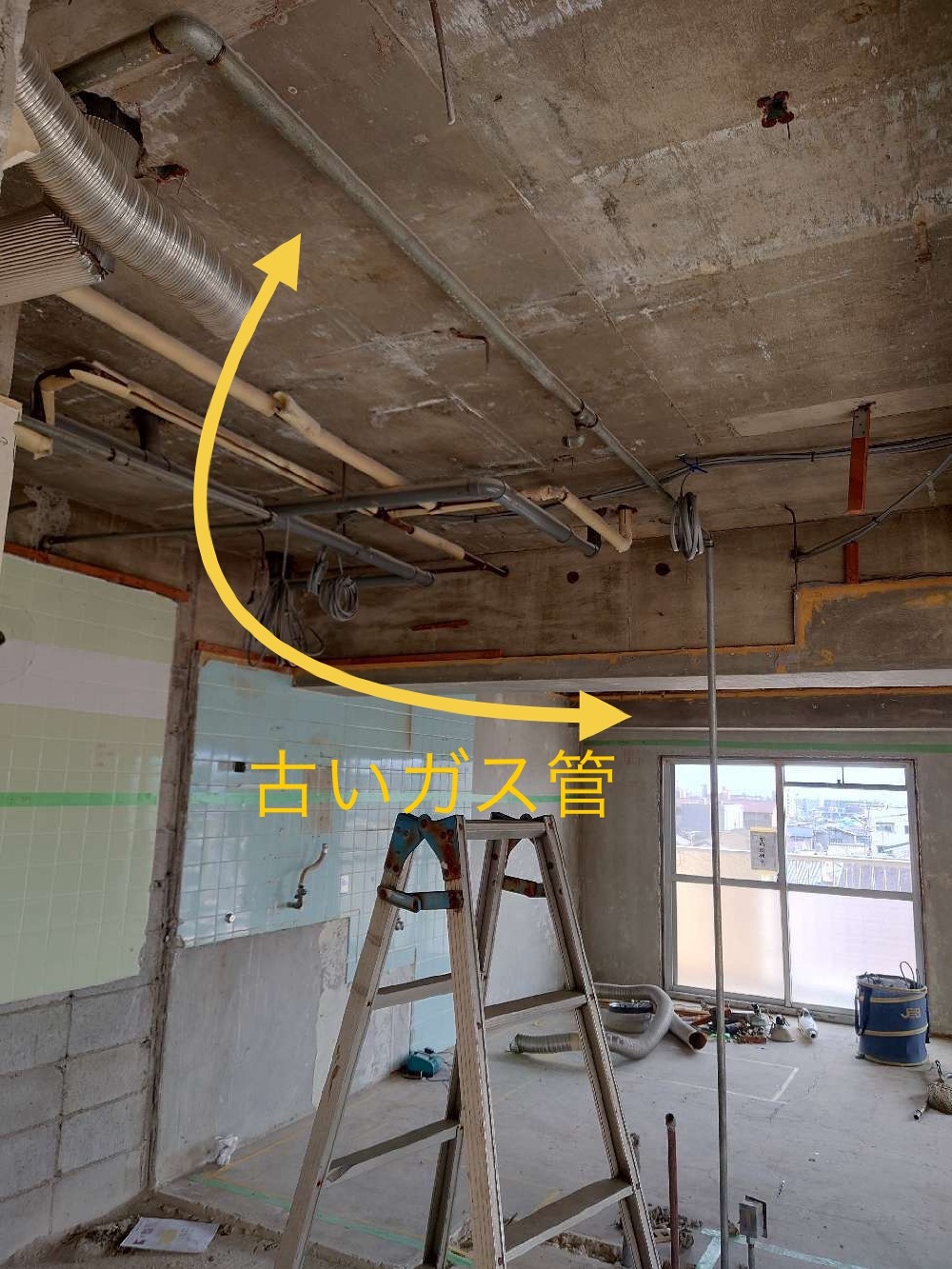

54. 2025年09月28日
新設ガス管

新設ガス管

これは解体後の古いガス管です。もう使わないので撤去しました。

55. 2025年09月27日
間仕切りのラインが出来てきました!

間仕切りのラインが出来てきました!

こっちが和室エリアで、あっちが洗面所ですね(๑˃̵ᴗ˂̵)

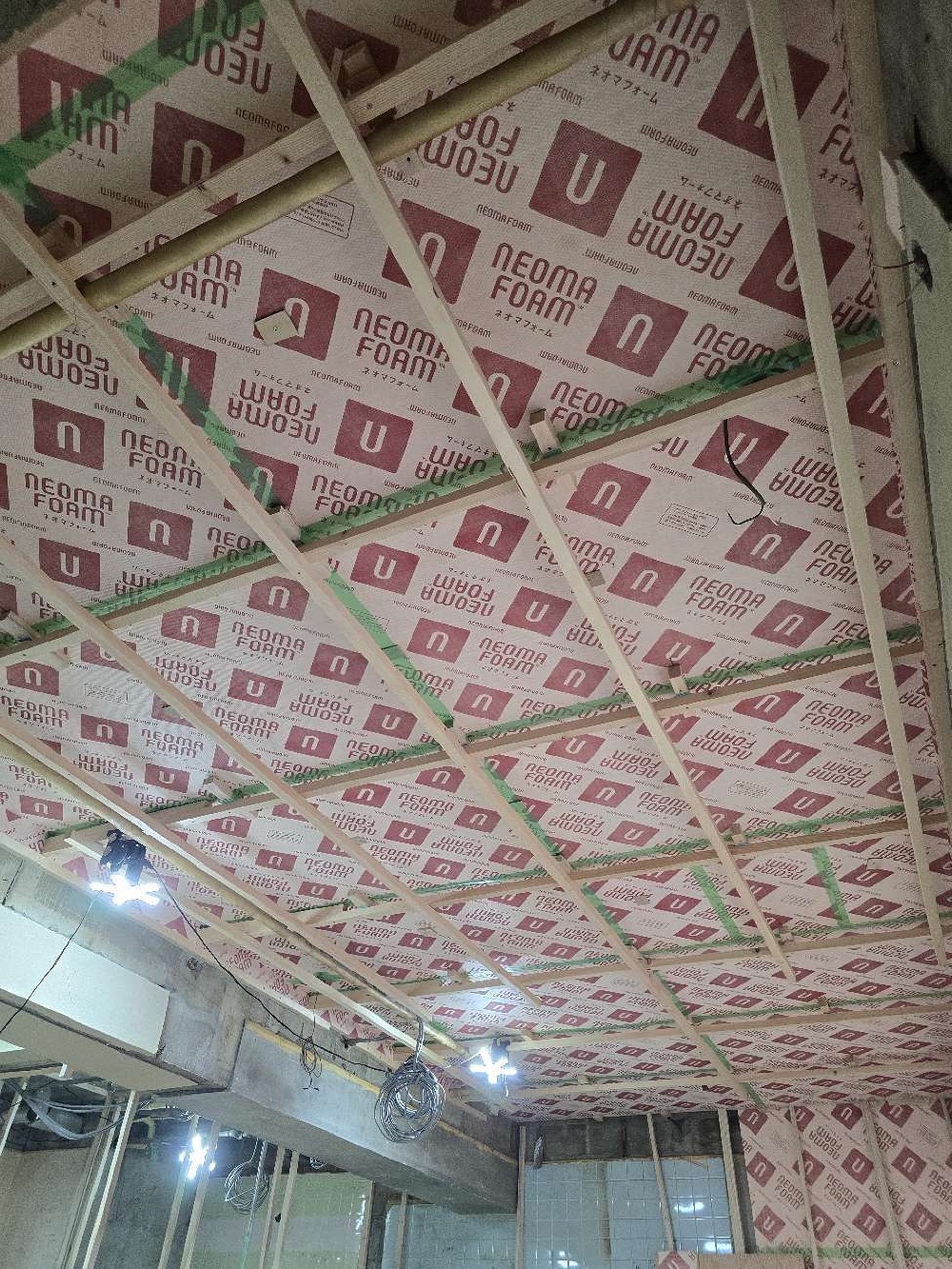

56. 2025年09月25日
天井断熱

天井断熱

リビングの天井断熱と天井下地組が進んでいます。床を二重床にして全体を上げるので、天井懐(天井の内部高さ)も可能な限り低くします。

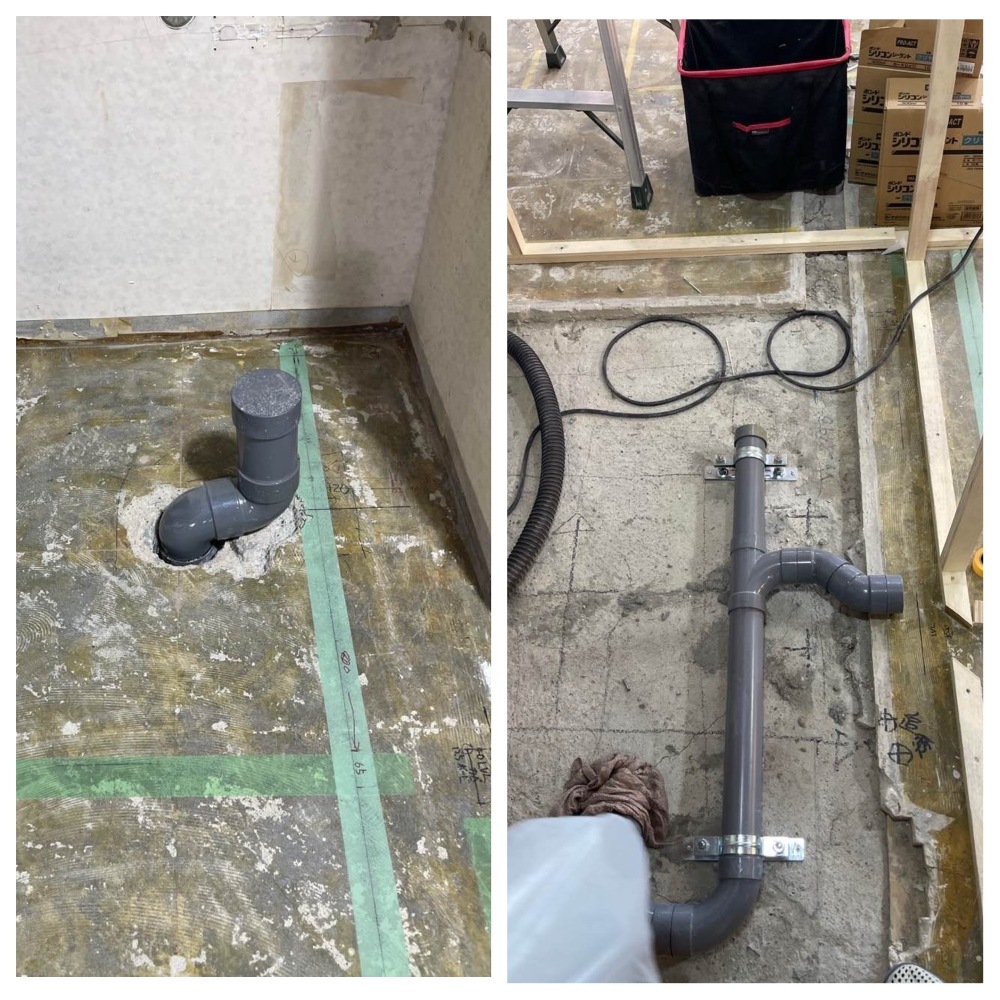

57. 2025年09月21日
排水管仕込み

排水管仕込み

左:トイレ
右:浴室
新しいトイレの位置や、浴室配管トラップの位置に合わせて必要な勾配をつけながら仕込みを行います。
浴室は残念ながら、洗面所とはフラットにならず、一段上がることになります。

58. 2025年09月20日

外周と天井の下地と断熱

外周と天井の下地と断熱

進んでおります!
コンクリートが覆われてどんどん見えなくなりま〜す

59. 2025年09月18日
断熱材の施工

断熱材の施工

スケルトンリノベーションの場合、ほぼ100%断熱工事をします。これをする事で、外気温の影響を受けにくくなり、断熱効果が高まります。特にこのお部屋は角部屋なので、すべての外壁面の壁断熱を行います。

60. 2025年09月17日
トイレ排水の仕込み

トイレ排水の仕込み

トイレの排水位置が少しズレるので、排水管に角度を変えるエルボを接着出来るようにするため、既存の排水管周りを少しはつります。

61. 2025年09月17日
間仕切り下地

間仕切り下地

トイレ、洗面所と廊下との間の壁下地が立ち始めました。

62. 2025年09月16日
大工さん初日

大工さん初日

墨出しが終わっているので、現場管理と大工の打ち合わせが始まりました。
野材(下地材料)も徐々に搬入されて来ます。

63. 2025年09月11日
墨出し

墨出し

設計図面を元に、壁の位置などを実寸大に印していく作業です。
来週から大工さんが入って来ます!

64. 2025年09月09日
粗配線

粗配線

コンセントや照明器具など、最終的な取り付けの場所の手前にまで、必要な本数を仕込んでおきます。大工さんの作業が進んできたら、この配線を更にピンポイントで必要な場所におろしていきます。

65. 2025年09月08日
電気配線の整理

電気配線の整理

古い配線は電気工事士さんによって整線していきます。

66. 2025年09月06日
スケルトン後採寸

スケルトン後採寸

現場にザッと間仕切り壁の位置をテープで貼っています。
お施主様に実寸大をイメージしてもらうためです。新入社員や若手社員の研修にもなるので、私は掃除をしながら見守り隊( ^ω^ )

67. 2025年09月05日
解体完了

解体完了

解体が完了しました!
取りきれなかったモルタル部やタイルはありますが、新しくなる間取りに大きな影響はないので、残した部分もあります。
明日、最後の産廃処分を行い、0になります。
増員して下さり、予定日数で終えて下さった解体職人さんお疲れ様でした。
騒音に耐えて下さった住人様にも感謝しかありませんm(_ _)m
明日は現地採寸して、設計の微調整を行います。

68. 2025年09月04日
廃材処分3回目

廃材処分3回目

重いガラ運びも大変です。ヽ(´o`;

69. 2025年09月04日
ハツリ解体

ハツリ解体

台所と翌日の間は更に分厚く、手こずっておりますが、明日には何とか終わらせます!

70. 2025年09月03日
ハツリ解体

ハツリ解体

ここまで来ました!
ゴールが見えて来ました!

71. 2025年09月02日
ブロック壁解体

ブロック壁解体

トイレ・洗面・浴室の周りはブロック壁でできています。これの解体がかなり大変で、騒音も相当あります。少しでも早く、少しでも音を抑えられるようにコア抜きを計画していたのですが、ここのブロックはその両面に25mmずつのモルタル層があり、かなり強固で手こずっております。

72. 2025年09月02日
台所撤去

台所撤去

排水管スラブ埋設か〜〜
など色々分かってくる2日目。

73. 2025年09月02日
廃材処分1回目

廃材処分1回目

間仕切り壁の木材や仕上げ材、畳や建具などで一杯になりました。

74. 2025年09月01日

解体初日

解体初日

今日はここまでです。
お部屋の間仕切り壁がなくなり、和室の天井も躯体が露わになりました。

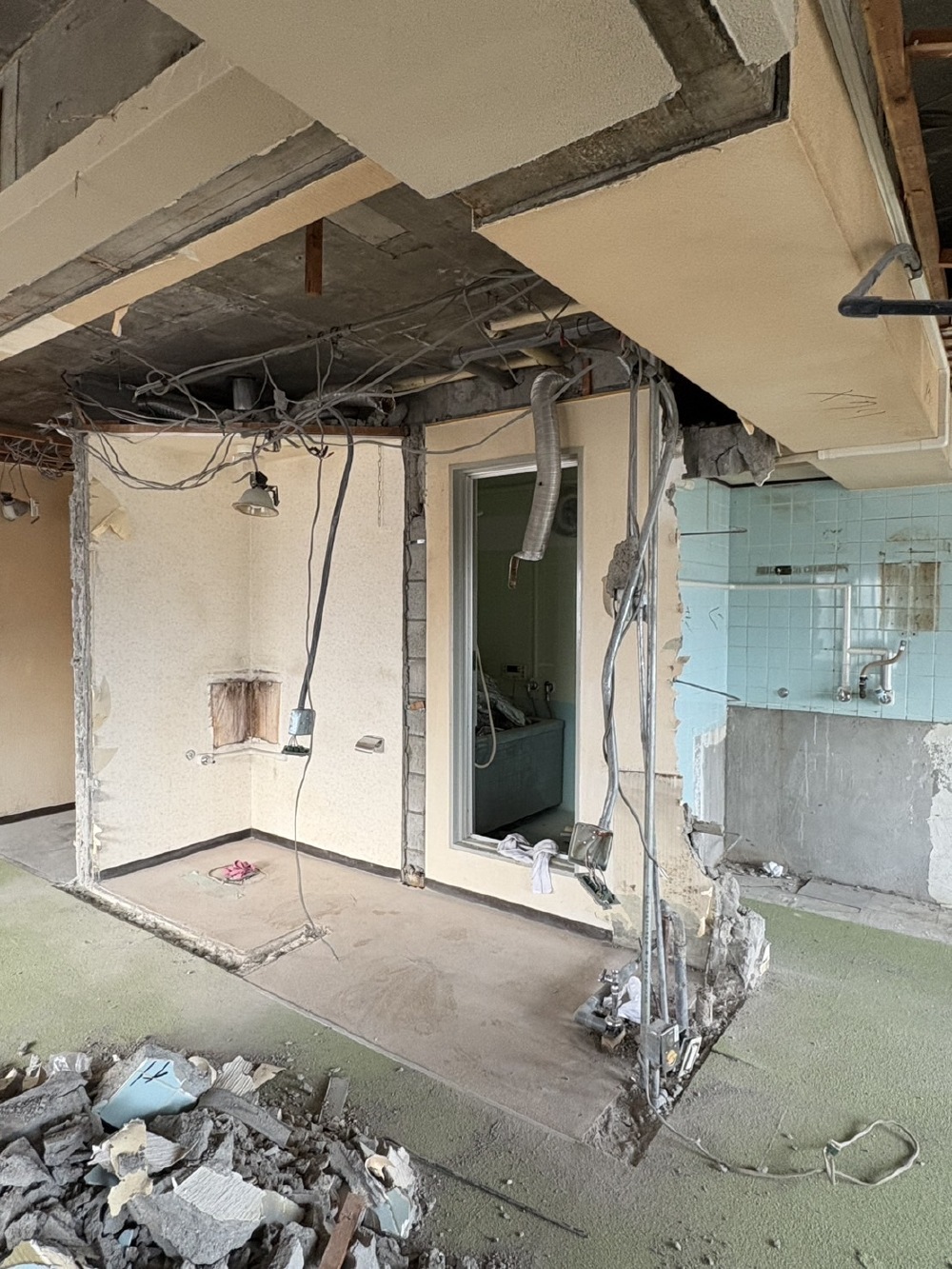

75. 2025年09月01日
76. 2025年09月01日

解体が始まりました

解体が始まりました

77. 2025年09月01日
解体初日:養生

解体初日:養生

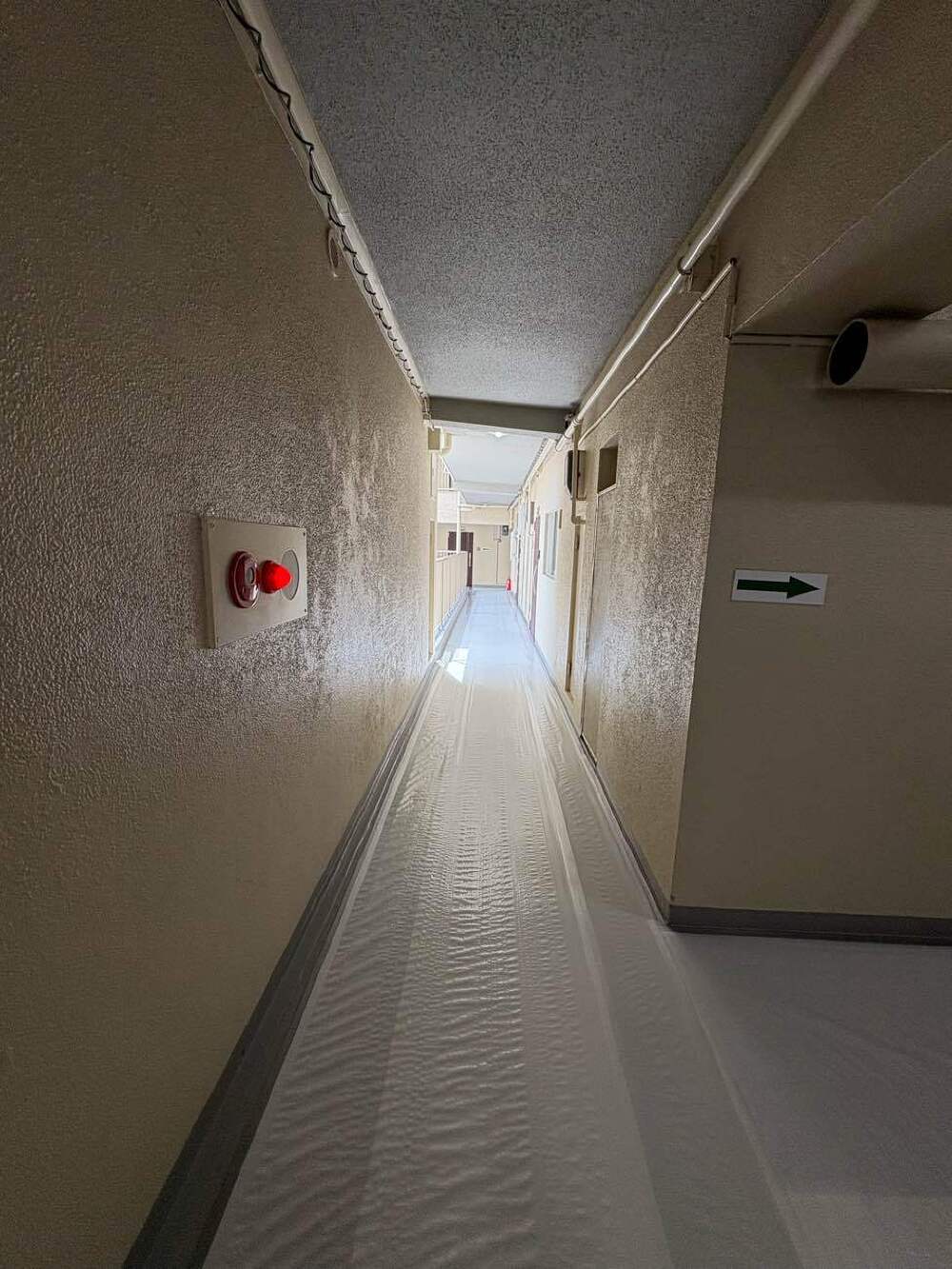

共用廊下(EV~お部屋まで)

78. 2025年09月01日
解体初日:養生

解体初日:養生

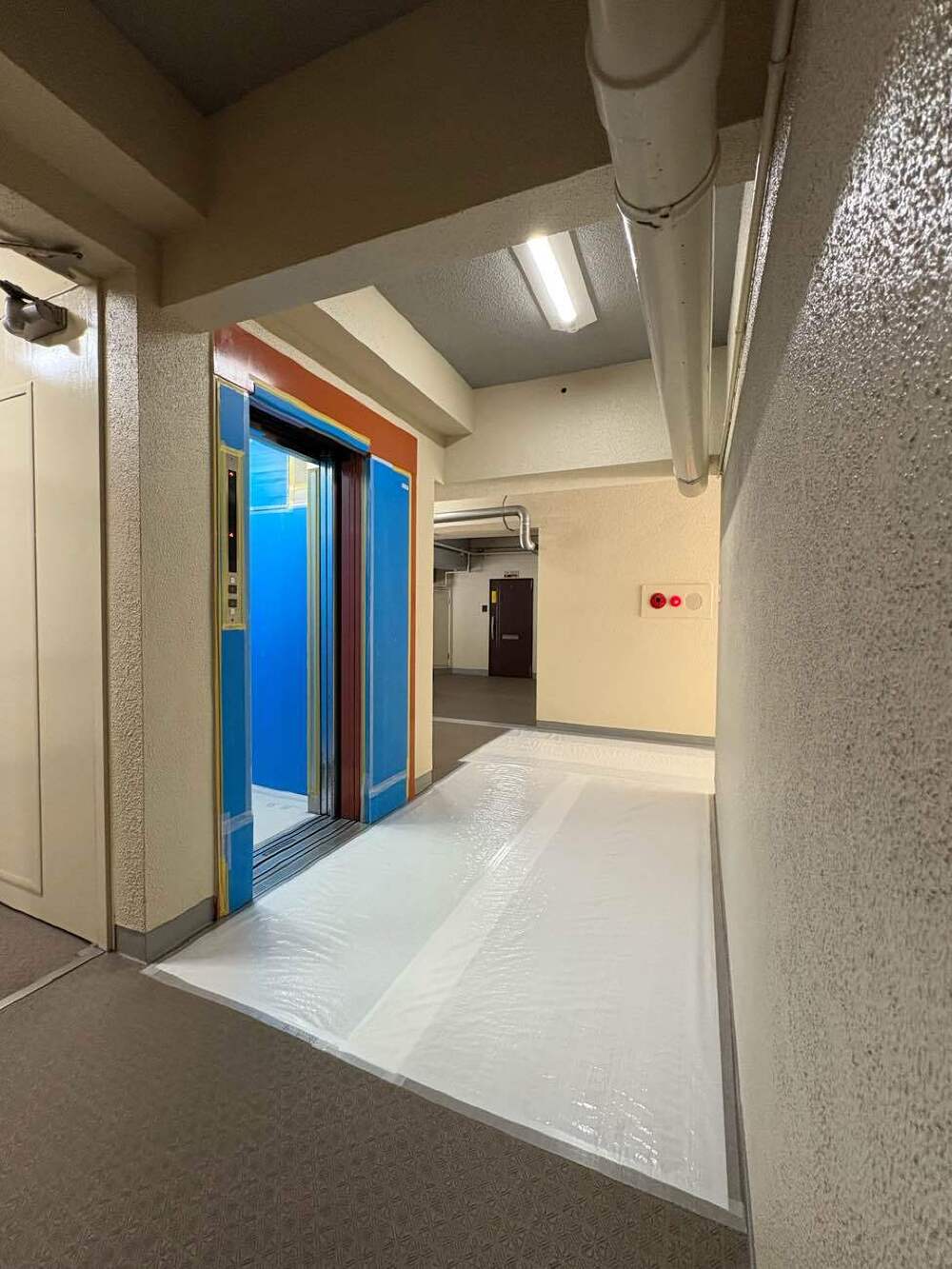

朝一は共用部の養生からです。
EV・エントランス

79. 2025年08月31日
(工事前写真)洗濯機置き場

(工事前写真)洗濯機置き場

洗濯機はベランダ設置の仕様でした。もちろん室内に洗濯機置き場を設けます。

80. 2025年08月31日

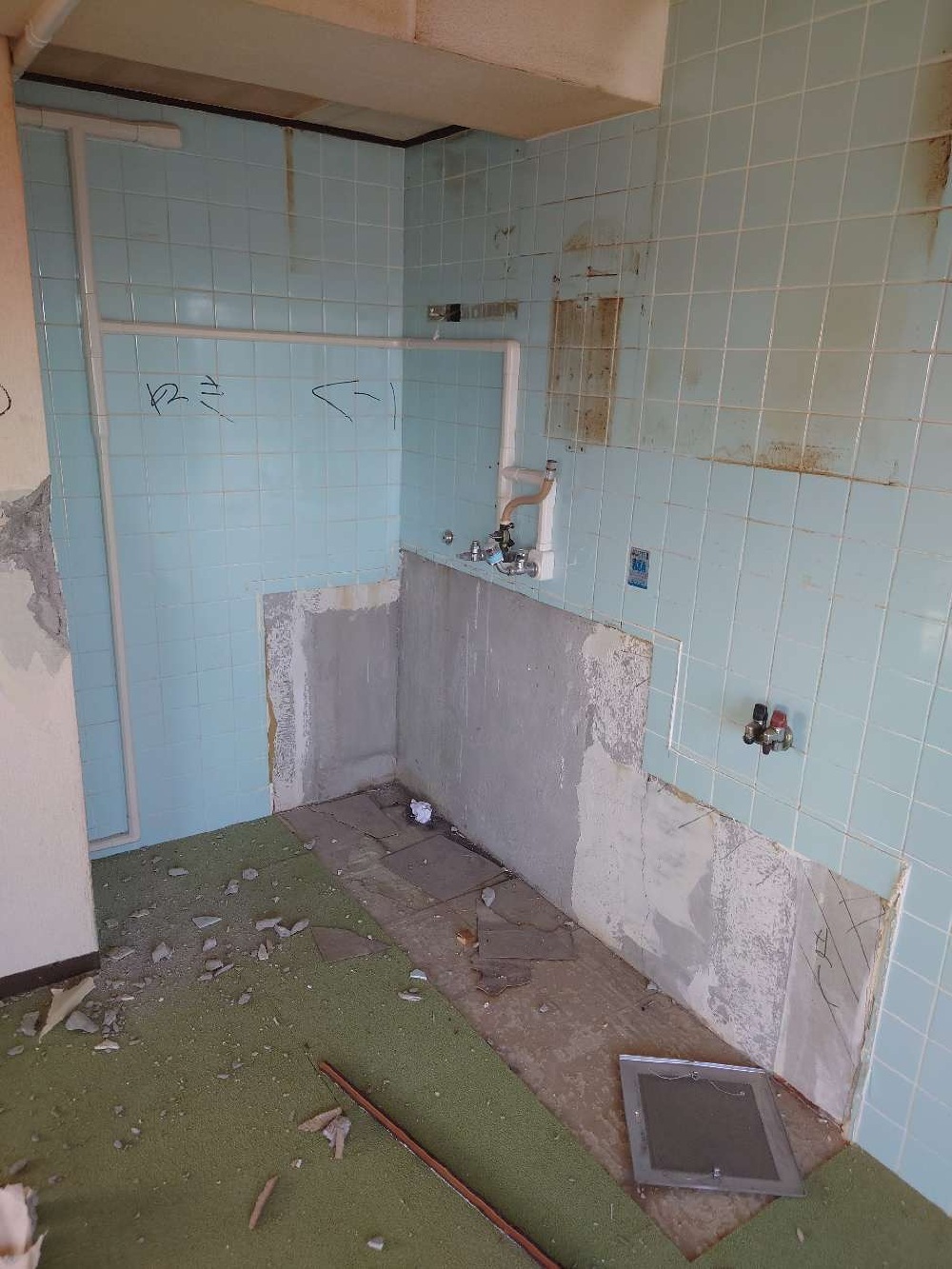

(工事前写真)浴室

(工事前写真)浴室

ハーフユニットの浴室
壁貫通給湯器が付いています。これは初めて見ました。。。Σ( ̄。 ̄ノ)ノ
湯沸かしの出来るガス給湯器を設置し、断熱性の高いユニットバスに変わります。

81. 2025年08月31日
(工事前写真)浴室の段差

(工事前写真)浴室の段差

他はフラットなのに、浴室だけこのまたぎ高さ。(*_*)
洗面所とフラットにしたい!

82. 2025年08月31日
(工事前写真)浴室・洗面

(工事前写真)浴室・洗面

劇的に変わります!

83. 2025年08月31日

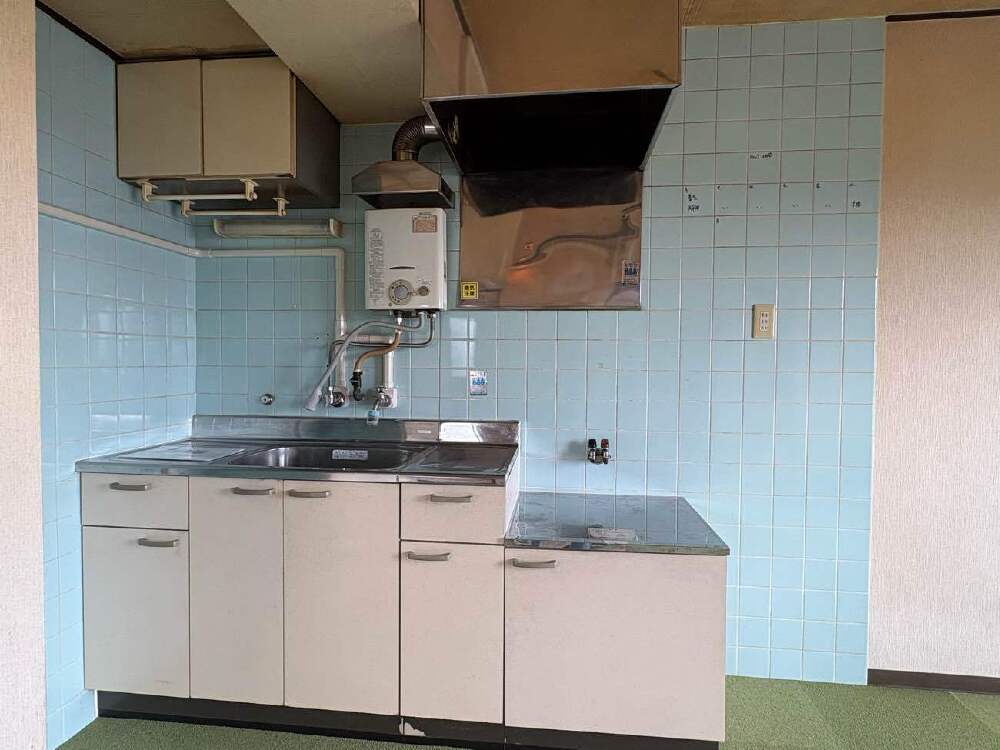

(工事前写真)昔の台所

(工事前写真)昔の台所

給湯設備が瞬間湯沸かししかありませんでした。
スケルトンに解体し、給湯器を設け、必要な水廻りに給水管と給湯管を新設します。
当然、露出配管などなくなりまっす( ̄^ ̄)ゞ

84. 2025年08月31日
(工事前写真)和室から居間・台所

(工事前写真)和室から居間・台所

ここからの景色が一変します!
広いリビングの中にほっこりする畳エリアも作り、キッチンは使い勝手のいいL型の
オリジナルキッチンを造作します。

85. 2025年08月31日
(工事前写真)ベランダ側の居間と和室

(工事前写真)ベランダ側の居間と和室

日当たりが良く、風通しの抜群な南側の部屋は、壁を取り除き広いリビングに変わります。

86. 2025年08月31日
(工事前写真)玄関・廊下

(工事前写真)玄関・廊下

玄関土間から廊下~が段差のない直貼りカーペットタイルです。
工事後は床上げをして二重床にし、無垢フローリングになります。廊下の幅も広がります。

87. 2025年08月22日

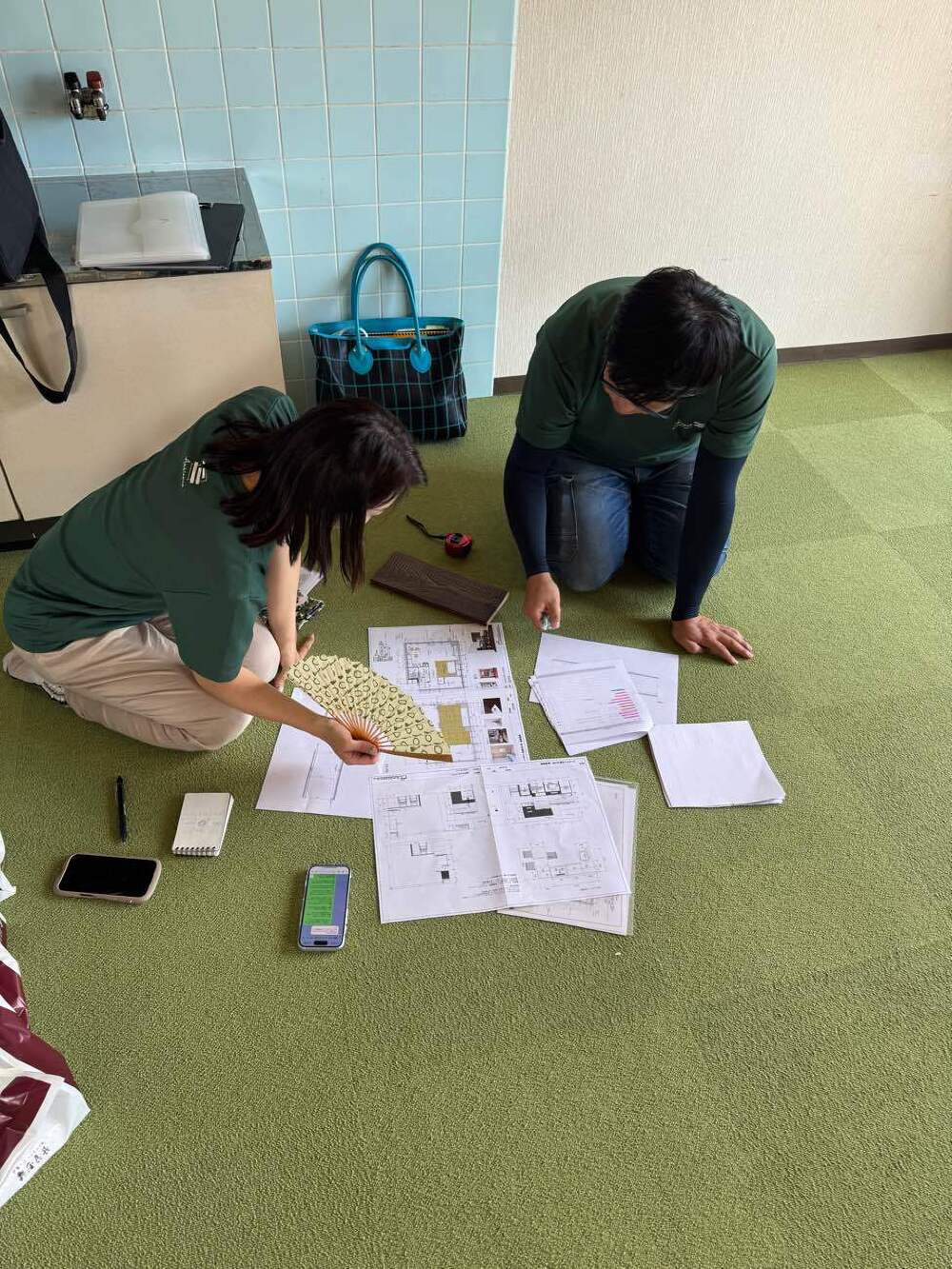

現場調査と現場打合せ

現場調査と現場打合せ

幾度も現場調査を重ねたプランナーの私と、現場管理の瀬戸でこの現場を預からせて頂きます!
T様宜しくお願い致します。

アンビアンスのことをもっと知りたい方にオススメ

ホームページでは掲載されていないお客様からのインタビュー記事の小冊子や施工事例集、アンビアンスの事が分かる人気のニュースレターを無料でご進呈中です。

アンビアンスのおススメ!

自然素材足触りのいい無垢のフロア 調湿効果に優れた漆喰などの左官壁

自社大工の作る オリジナルキッチンと造作家具

性能向上⇒冬も夏も快適に過ごせる断熱工事 電気代と騒音を軽減できる内窓

物件購入からリノベーションまで一貫してサポート 物件購入×リノベーション
