ONとOFFをシームレスにつなぐ-スケルトンリノベで叶える「回遊導線」の暮らし
京都市南区マンション K様邸
マンション|スケルトンリノベ
建築中レポート
- 1. 2026年07月14日
-

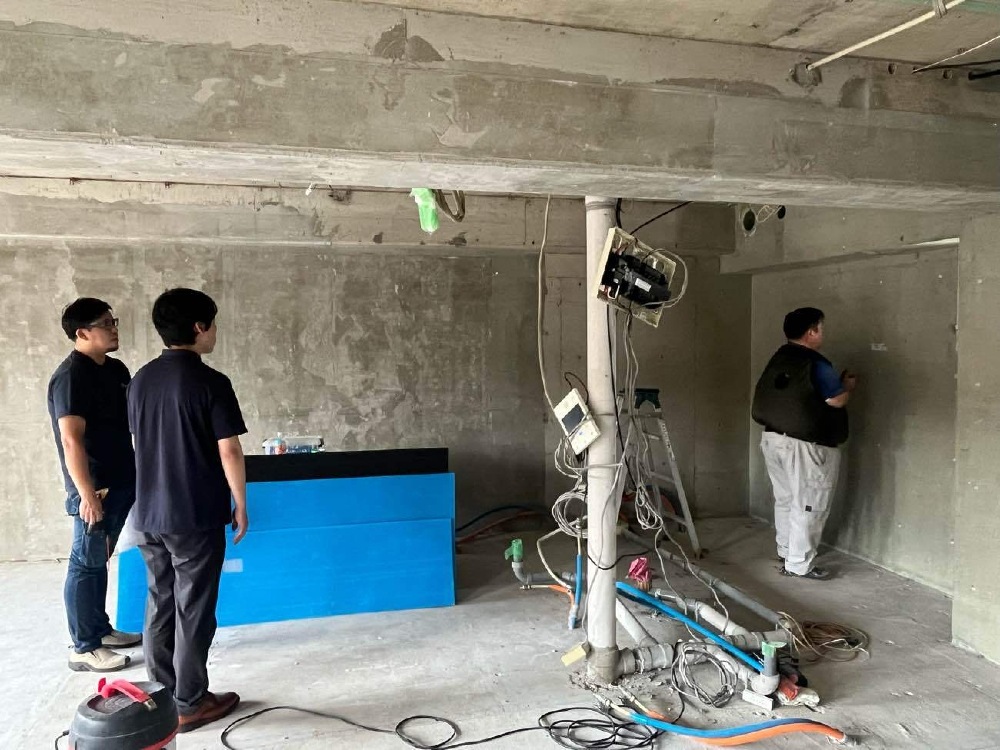

ユニットバス現調
ユニットバスは一番初めに設置するので、タカラスタンダードの専門施工部隊が墨出しを行い商品の手配をかけていきます。
- 2. 2026年07月13日
-

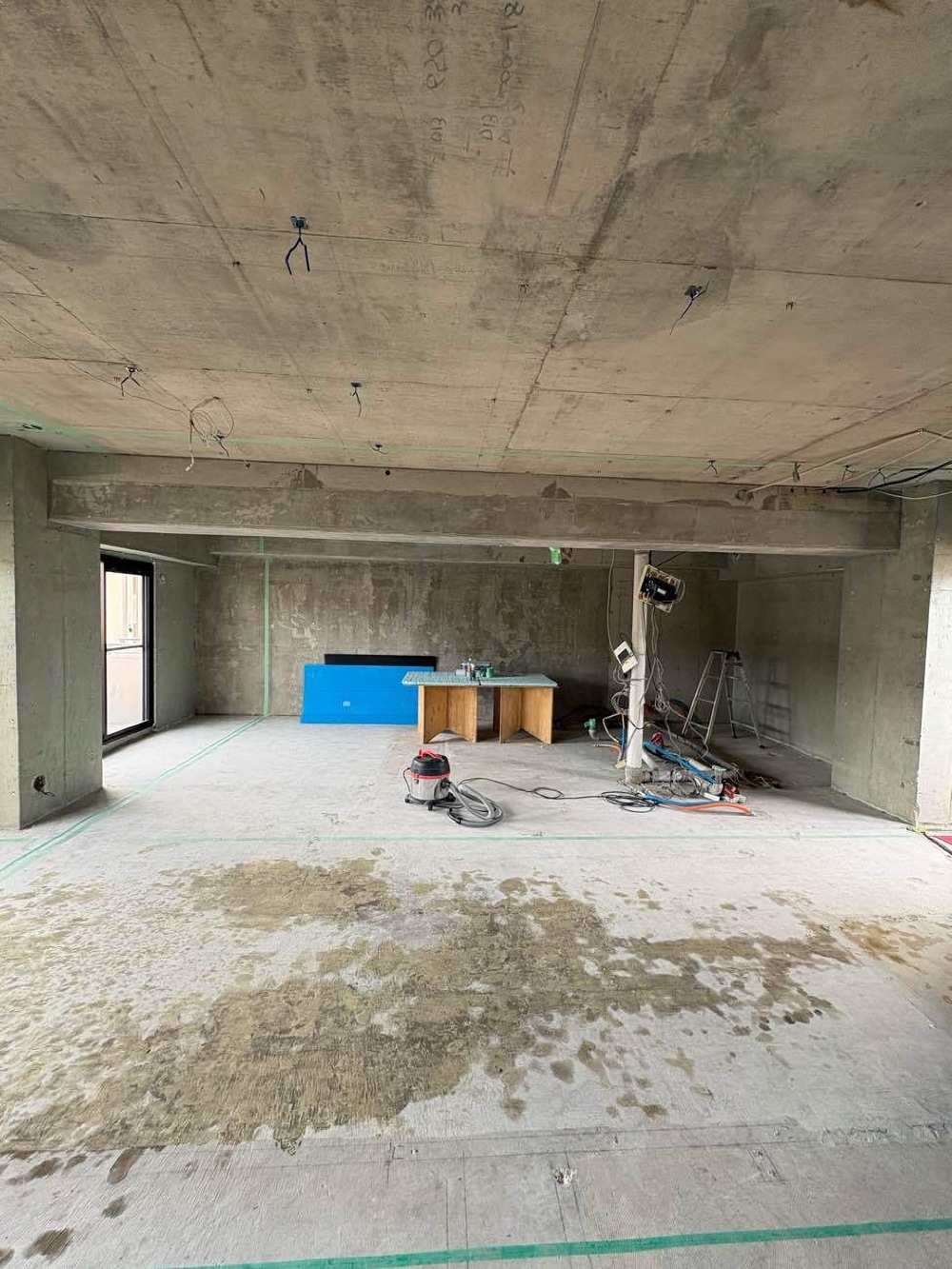

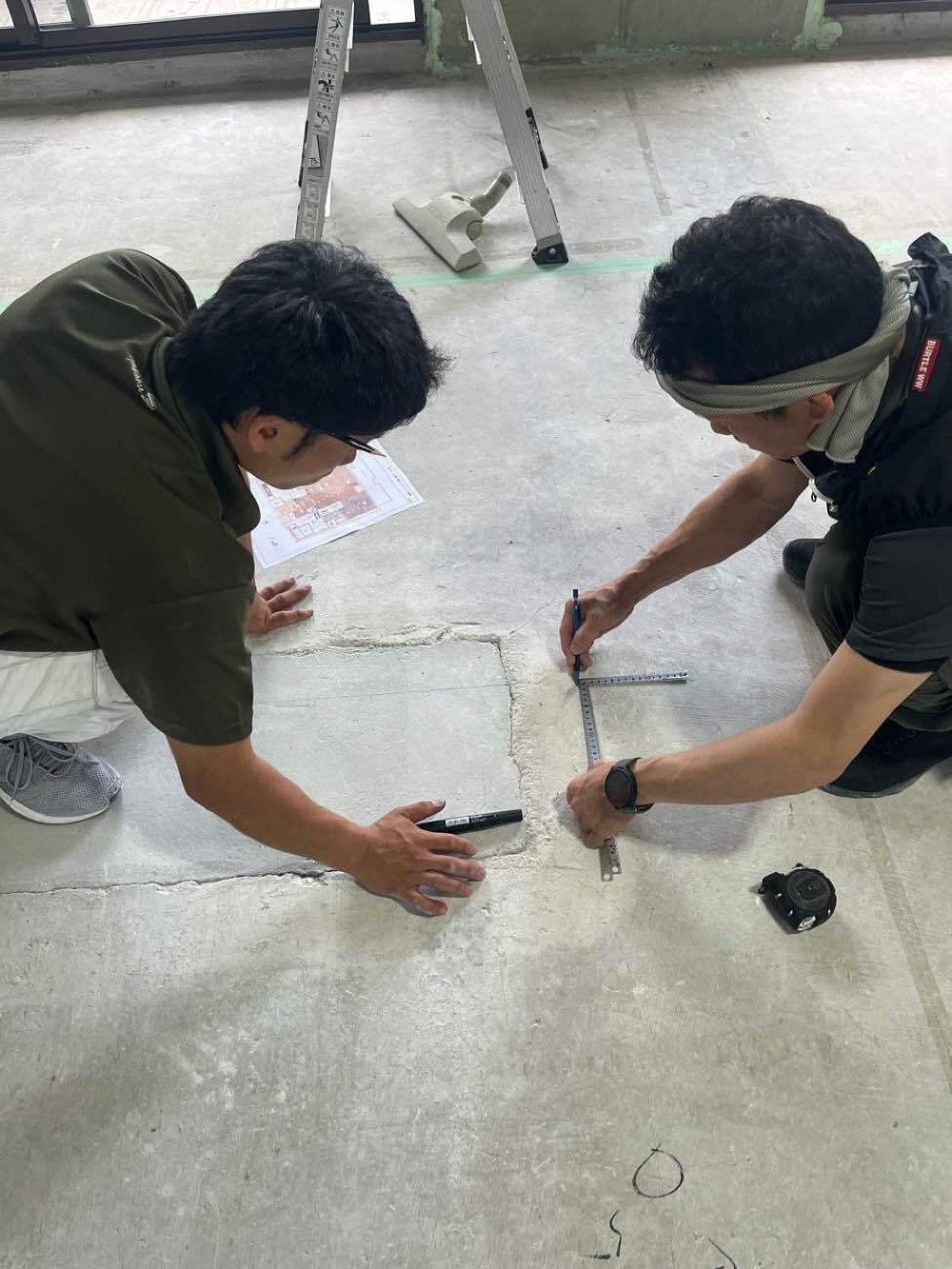

墨出し前
ここから数日かけて墨出しを行います。
最終間取りのレイアウト調整に向けて、有効寸法が確保できるか大事な寸法等も割り出します。
ここ数日は変化があまりないですが、解体後をご覧ください( ◠‿◠ )
- 3. 2026年07月11日
-

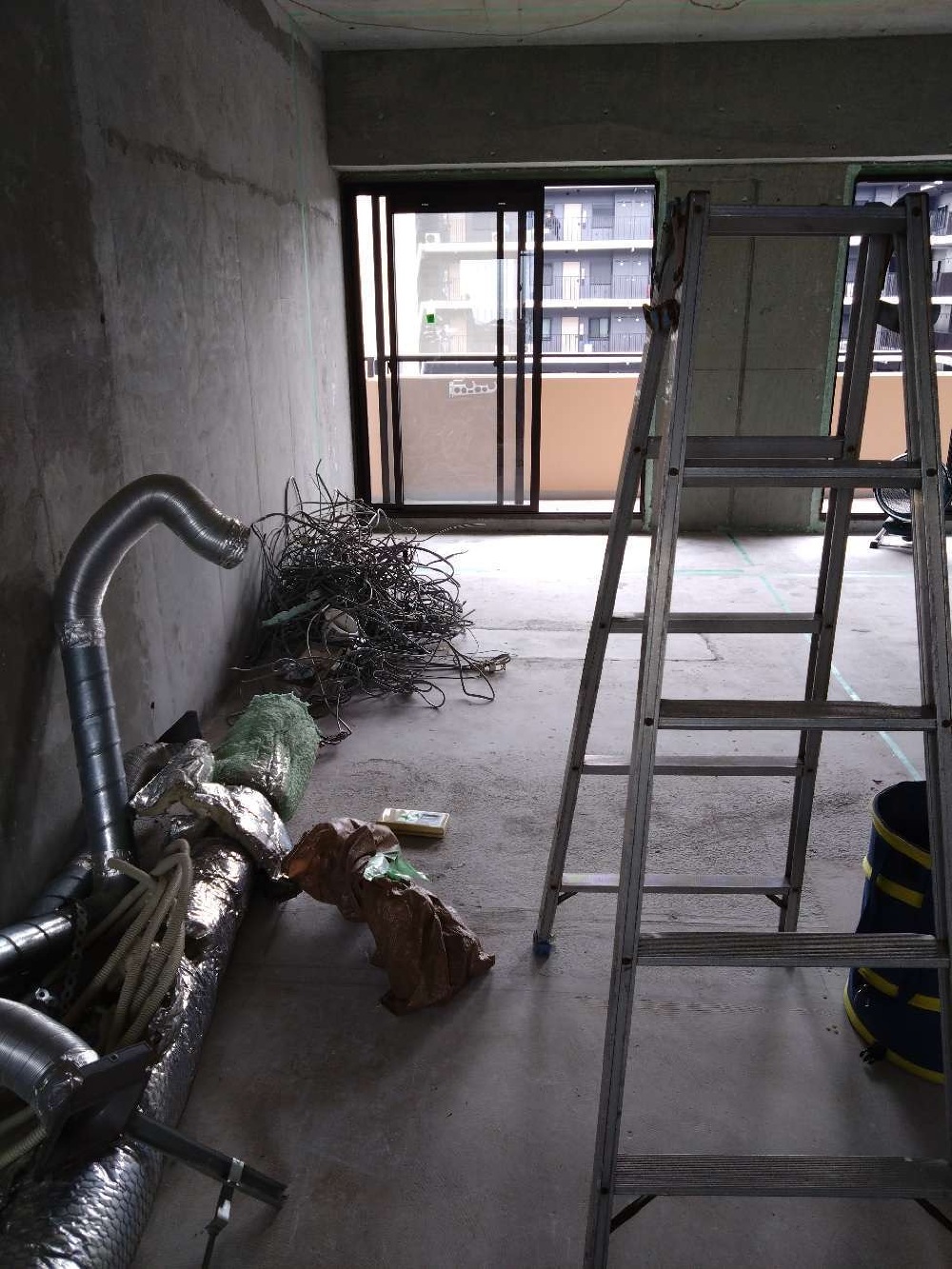

配線撤去②
撤去した配線やダクト
- 4. 2026年07月11日
-

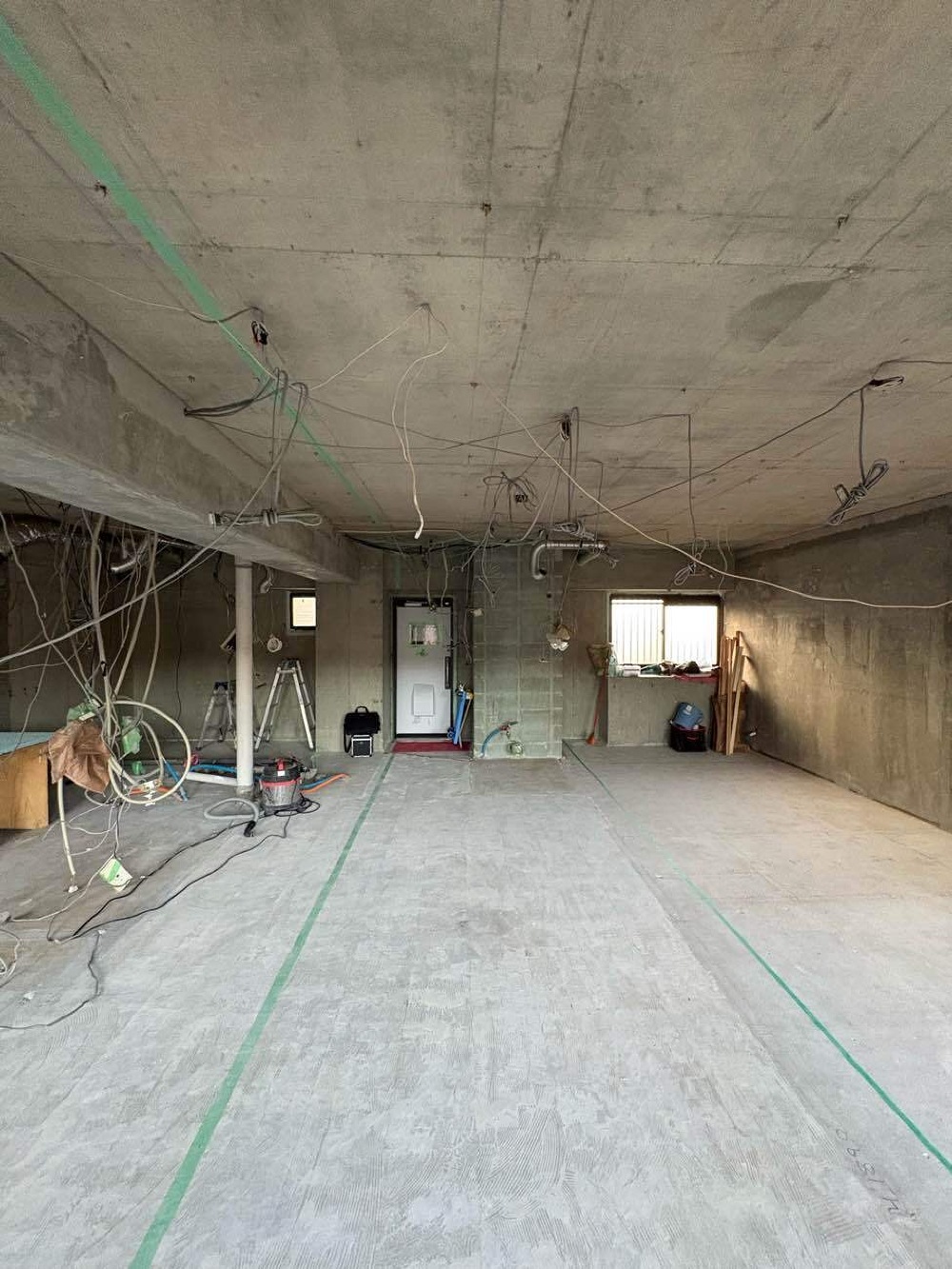

配線撤去

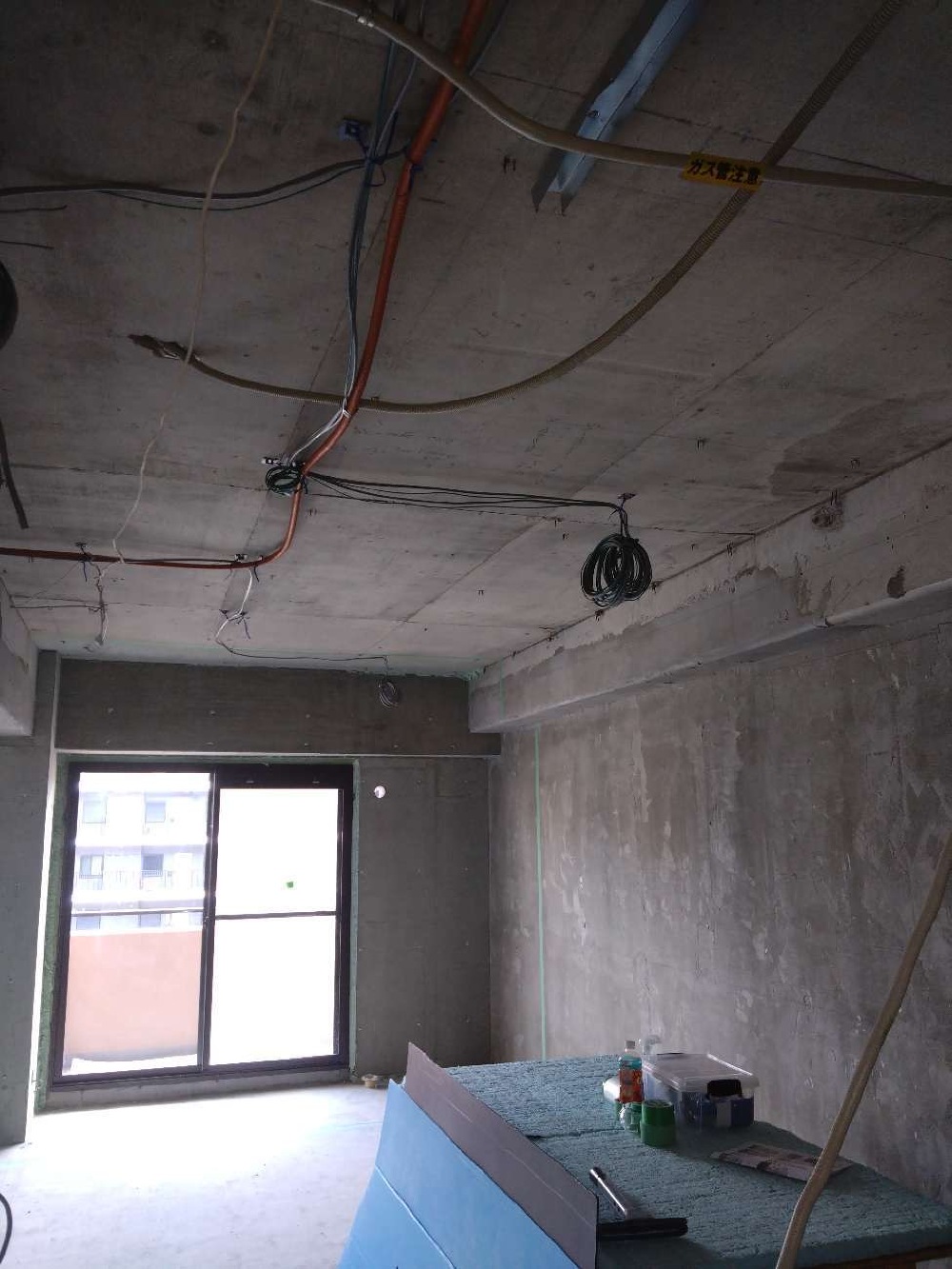

元々の古い配線やダクトなど全て撤去していきます。
天井から、だら〜んとぶら下がっているものが電源や照明などの配線です。
- 5. 2026年07月09日
-

解体後採寸
解体後には床と天井の一番高いところ、低いところを見て、どのぐらい天井高さが取れるか?確認しています。
- 6. 2026年07月07日
-
解体中
トイレを解体した後の部分です。

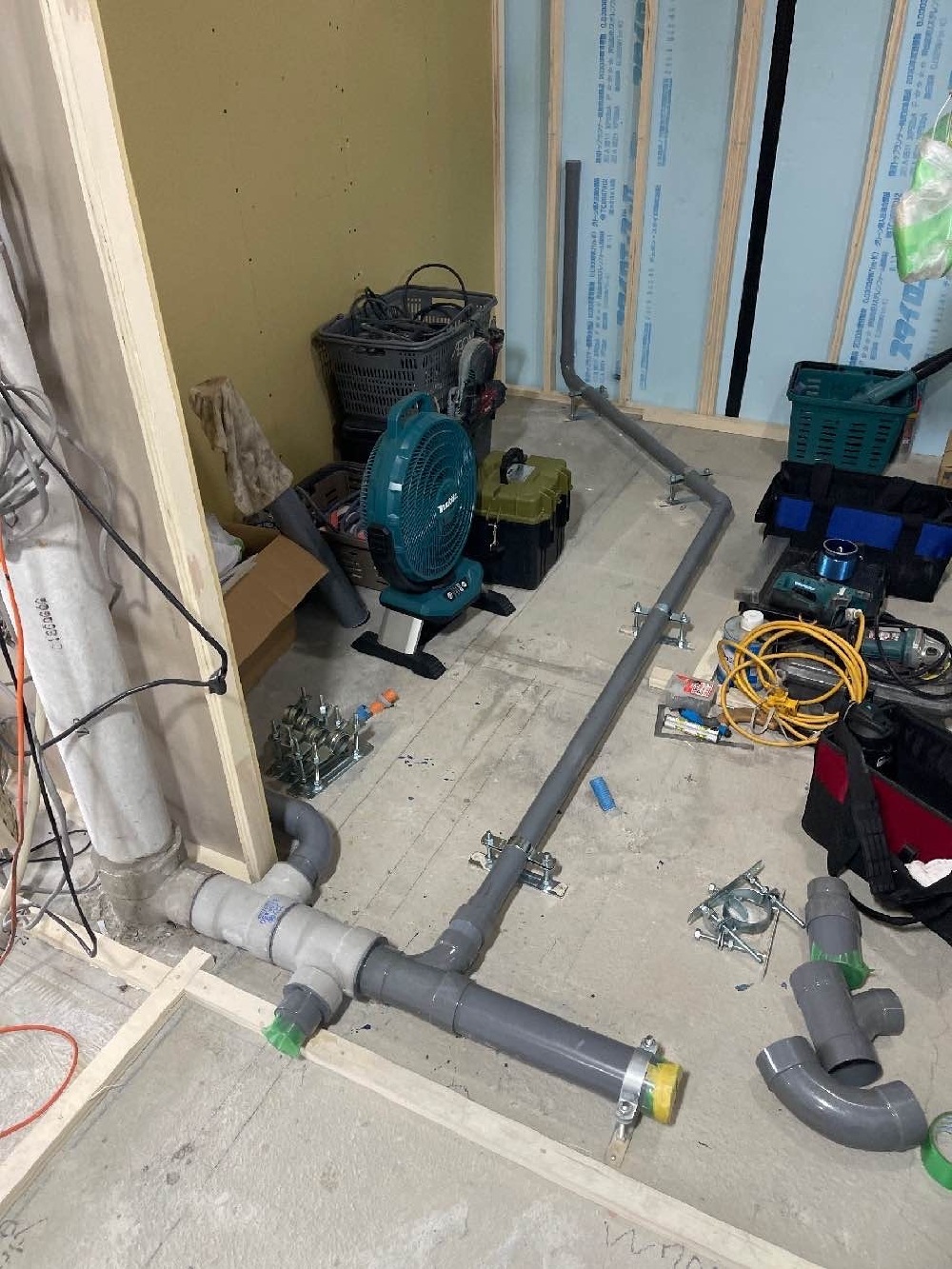

壁から出ている配管の高さが決まっているので、この高さから次にトイレを配置する位置までの距離を出し、高さ関係を決めていきます。

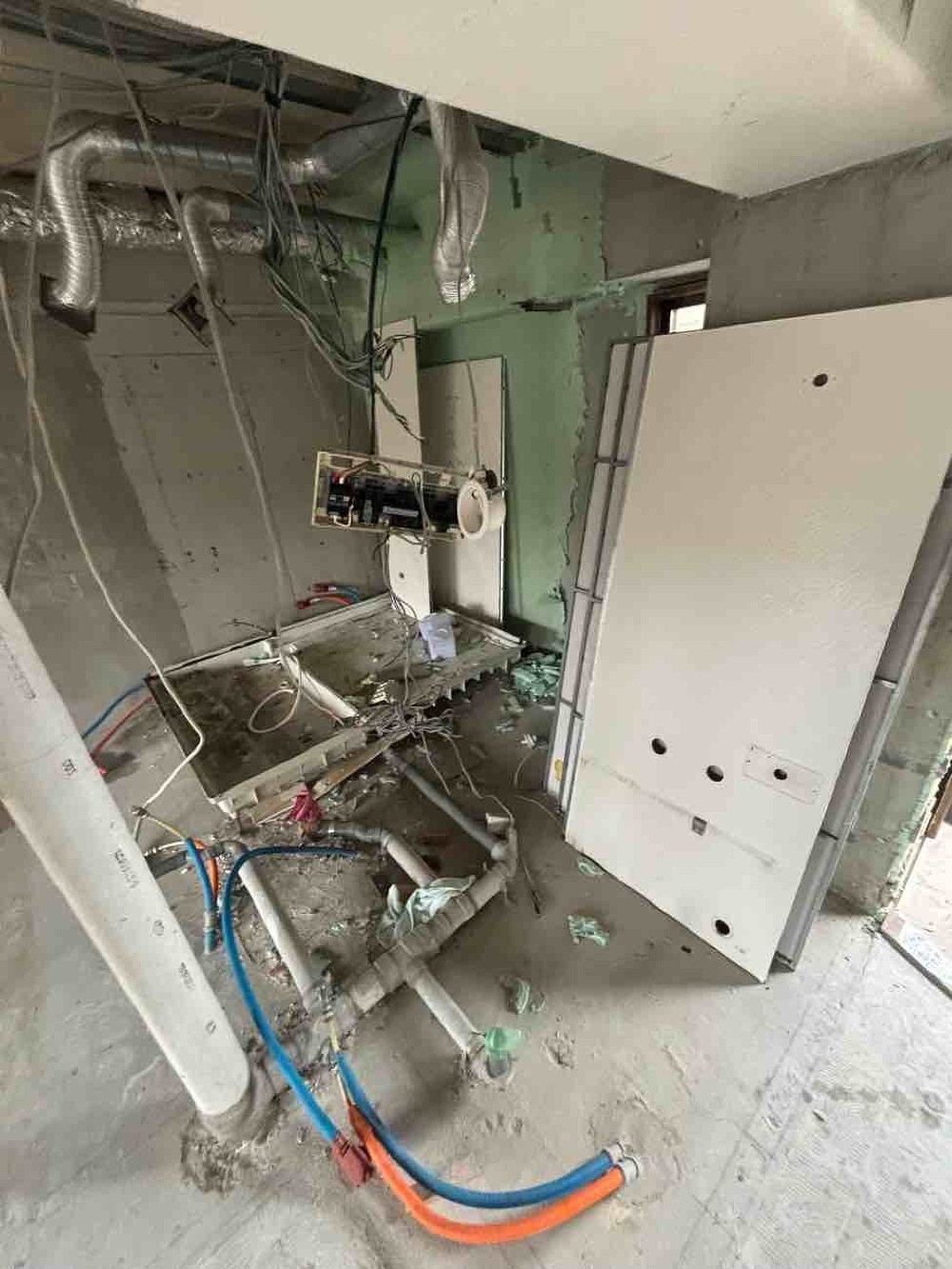

- 7. 2026年07月06日
-

解体中
ユニットバスを丸ごと解体し、配管も取り払っていきます。

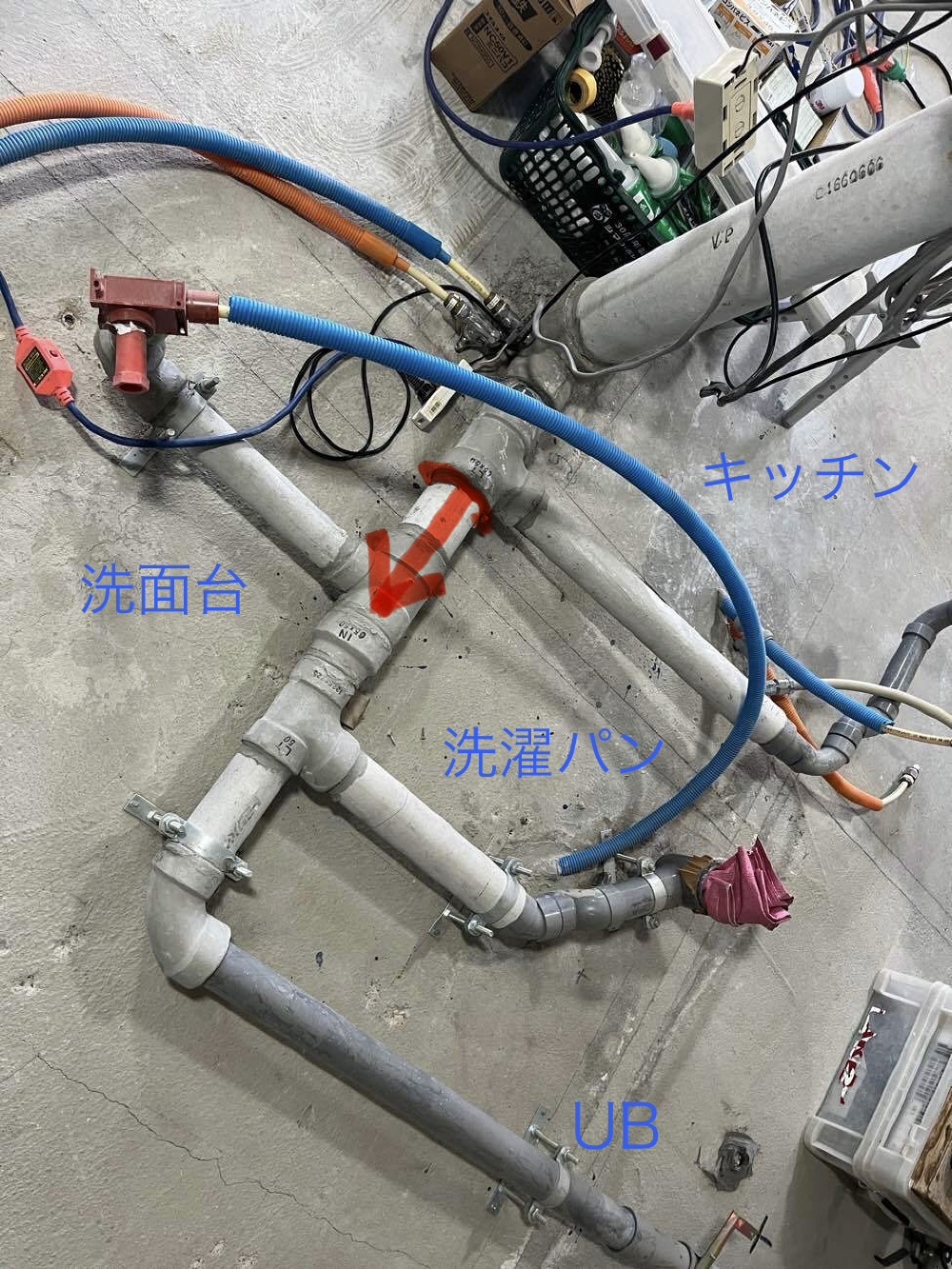

手前の縦配管から枝分かれしている配管は(浴室)(洗面)(キッチン)と全て繋がっています。
- 8. 2026年07月04日
-

解体中
こちらの建物は木材ではなくお部屋全て軽量鉄骨の仕上げになっていましたので、全て取り払います。
- 9. 2026年07月03日
-
解体中
キッチン部分の解体も終わり、ユニットバスのフレームとps配管(赤丸部分)が見えてきました。
赤丸で囲っているところは解体することができないため、改修後どうやって溶けこましていけるかも考えてプランニングしていきます。
- 10. 2026年07月02日
-
解体中

リビングから和室のアングル

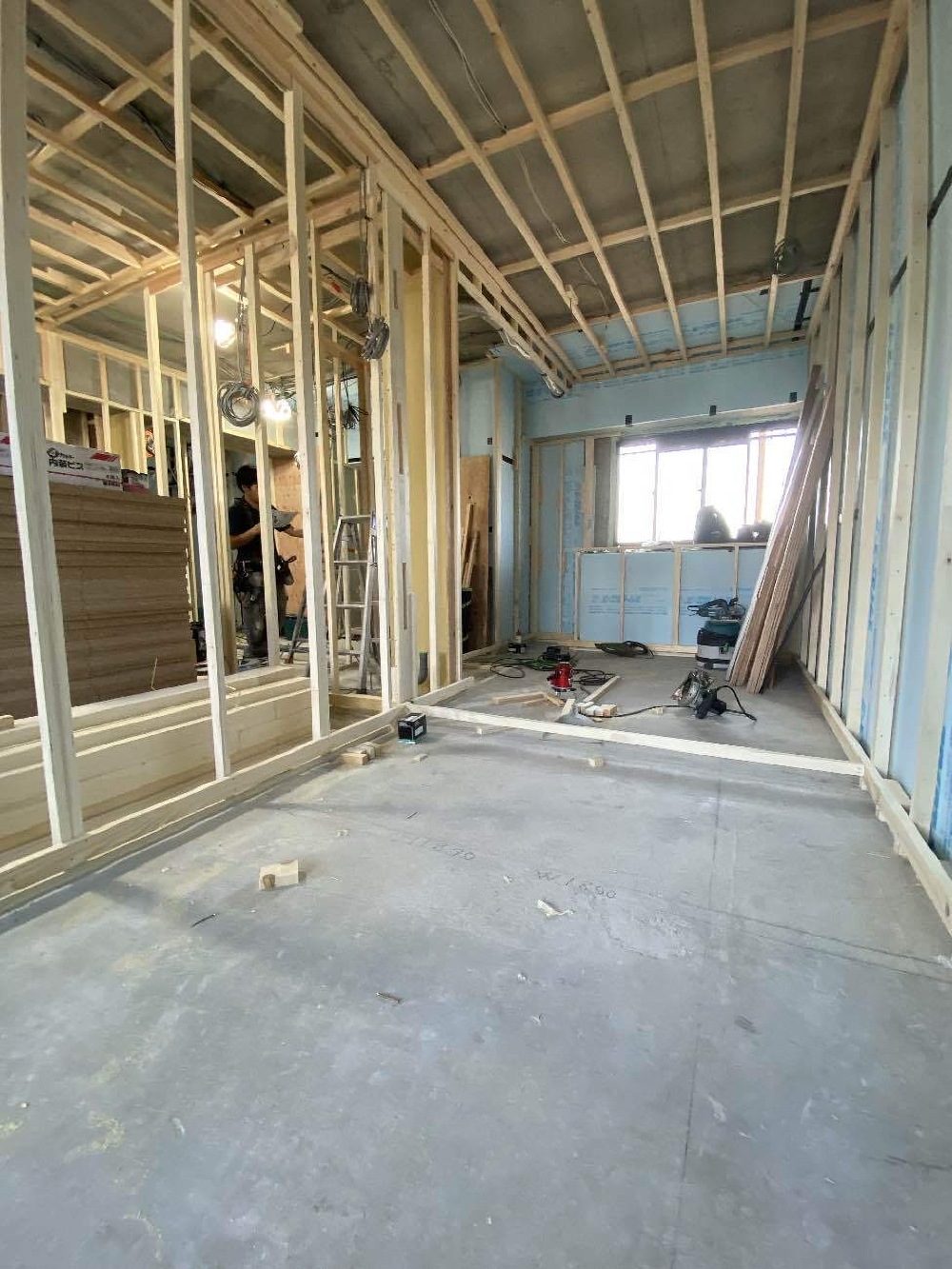

間仕切り壁や天井、室内の建具を取り払います。今週で解体完了できそうです!!
- 11. 2026年07月02日
-
養生
工事中の養生には自信をもっており、管理人さんからも「綺麗だね~」とお褒め頂けます。
工事期間が長期になるため、表面が丈夫な養生を使用し、傷がつかないようにします。
- 12. 2026年07月02日
-
改修前
リビングから和室
- 13. 2026年07月02日
-
改修前
リビングからベランダ方面
- 14. 2026年07月02日
-
改修前
リビングからキッチンと洋室
- 15. 2026年07月02日
-
スケルトンリノベ開始
5月からお打ち合わせを開始し、急ピッチで進めたK様邸のリノベ案件が6/30から本格的に始ました!
まずは室内をすべてスケルトン解体し、配線も配管も機器もすべて更新いたします。
ぐるっと回遊でき、なるべく仕切りをなくし広々暮らしていただけるような間取りになる予定です。
これから3か月間よろしくお願いします(. ❛ ᴗ ❛.)
