ONとOFFをシームレスにつなぐ-スケルトンリノベで叶える「回遊導線」の暮らし
京都市南区マンション K様邸
全物件|一覧
建築中レポート
- 1. 2026年08月08日
-
ユニットバス組立
タカラスタンダードのユニットバスを組み立て。天井も換気扇もブラックで統一してかっこいいお風呂です!
次回はお盆明けからの工事となりますのでよろしくお願いします🙇
- 2. 2026年08月07日
-
エアコン配管
エアコンの配管は見えないように壁内に隠蔽します。
配管と断熱材(スタイロ)に隙間がないよう断熱材(ウレタン)で仕上げます。
- 3. 2026年08月07日
-
追い焚き配管
床下には新しい排水管、給水管が通っています。今回は運良く!!!追い焚き仕様にすることが出来たため、追い焚き配管も新たに新設しています。
- 4. 2026年08月05日
-
床の断熱
BN断熱といって、万協が出している床下断熱材の商品です。
- 5. 2026年08月05日
-
床上げ
無垢フロアに遮音性能をもたすため、フローリング下地組は【遮音性の取れた支持脚】と【パーティクルボード】で仕上げます。
今回は下からの冷気を防ぐために床下専用の断熱材をパーティクルボードの下に設置しています。
- 6. 2026年08月04日
-
寝室からWIC
着々と間仕切りの下地が出来ています。
床の位置も割り出しが完了し、今週は床下地をしていきます!
- 7. 2026年08月03日
-
配管仕込み
立配管の部分から排水管を引き延ばし、キッチンの配管を仕込みます。
天井高さもできる限り高く取れるようシビアな計算をして、235センチから240センチは取れそうです!
- 8. 2026年08月01日
-
四角いエリア
左の四角いエリアは、インターホン、お掃除ロボットのステーションです。
どんどん間取りはできてお部屋の大きさなども体感出来るようになってきています。
- 9. 2026年07月31日
-
トイレの換気ダクト
トイレの換気ダクトも新しく引き直しし、新たに繋ぎなおしました。ウォークインのカウンター部分も断熱をしっかり入れて外気との温度差が出ないようにします。
- 10. 2026年07月30日
-
給排水仕込み
立配管から奥に伸びている配管は洗面化粧台の排水管。
急いで改修後の詳細図面(電気、トイレ関係)作成中なので今週末までしばらくお待ちくださいませ^^
- 11. 2026年07月30日
-
天井木下地
書斎となる部分からウォークインクローゼットのアングル。
どんどん進みますよ〜!!
- 12. 2026年07月29日
-
クローゼット開口位置
玄関からクローゼットへの開口部
赤矢印の右側はトイレのエリアです。
天井の高さもできるだけ高く仕上げ、目隠し用のロールカーテンも玄関側から見えないように掘り込みで計画しています!
- 13. 2026年07月28日
-
間仕切り
浴室⇆洗面室の木下地
小窓の部分は洗濯機が設置される部分です。
- 14. 2026年07月27日
-
壁断熱
壁四方にスタイロフォームを貼り、ジョイト部分は気密テープで密着させクリアランスをとり木下地を組んでいきます。
- 15. 2026年07月25日
-
資材搬入
木下地材、断熱材、工事に必要なものの野材が搬入されました、
- 16. 2026年07月24日
-
墨出し
間取りのレイアウト図面に基づいて、基準となるところから寸法を割り出し、墨付けしていきます。
- 17. 2026年07月24日
-
既存の配管
本管部分からの配管は全て新しく更新するのですが、現状は縦管からキッチン、UB、洗面、洗濯機パンへと分岐されています。
- 18. 2026年07月21日
-
配線更新
コンセントやスイッチ、照明器具用の配線を引き直し(この状態ではざっとした位置や個数が分かればOK)天井の懐にぐるっと丸めておきます。
- 19. 2026年07月14日
-
ユニットバス現調
ユニットバスは一番初めに設置するので、タカラスタンダードの専門施工部隊が墨出しを行い商品の手配をかけていきます。
- 20. 2026年07月13日
-
墨出し前
ここから数日かけて墨出しを行います。
最終間取りのレイアウト調整に向けて、有効寸法が確保できるか大事な寸法等も割り出します。
ここ数日は変化があまりないですが、解体後をご覧ください( ◠‿◠ )
- 21. 2026年07月11日
-
配線撤去②
撤去した配線やダクト
- 22. 2026年07月11日
-
配線撤去
元々の古い配線やダクトなど全て撤去していきます。
天井から、だら〜んとぶら下がっているものが電源や照明などの配線です。
- 23. 2026年07月09日
-
解体後採寸
解体後には床と天井の一番高いところ、低いところを見て、どのぐらい天井高さが取れるか?確認しています。
- 24. 2026年07月07日
-
解体中
トイレを解体した後の部分です。
壁から出ている配管の高さが決まっているので、この高さから次にトイレを配置する位置までの距離を出し、高さ関係を決めていきます。
- 25. 2026年07月06日
-
解体中
ユニットバスを丸ごと解体し、配管も取り払っていきます。
手前の縦配管から枝分かれしている配管は(浴室)(洗面)(キッチン)と全て繋がっています。
- 26. 2026年07月04日
-
解体中
こちらの建物は木材ではなくお部屋全て軽量鉄骨の仕上げになっていましたので、全て取り払います。
- 27. 2026年07月03日
-
解体中

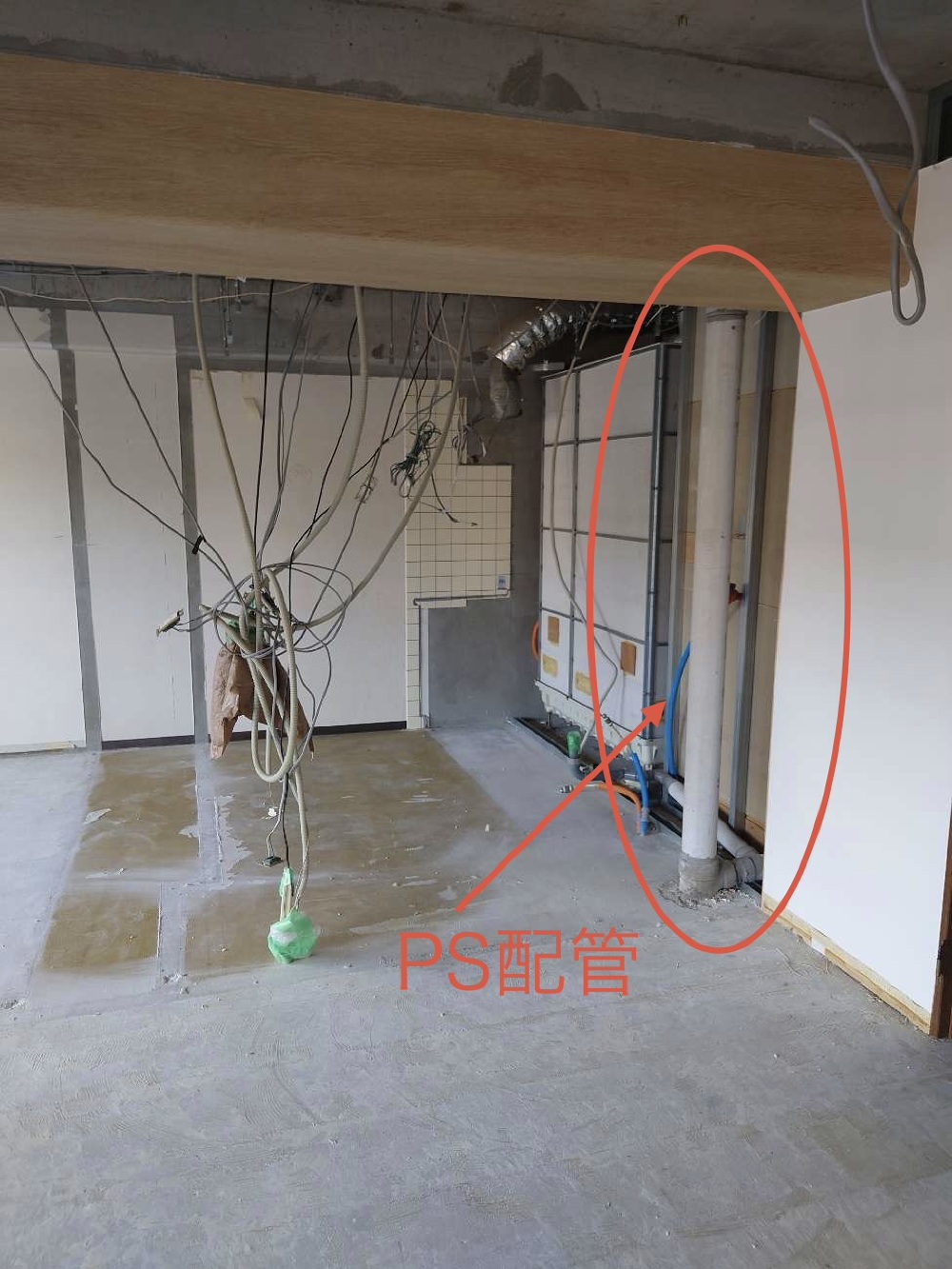

キッチン部分の解体も終わり、ユニットバスのフレームとps配管(赤丸部分)が見えてきました。
赤丸で囲っているところは解体することができないため、改修後どうやって溶けこましていけるかも考えてプランニングしていきます。
- 28. 2026年07月02日
-
解体中
リビングから和室のアングル

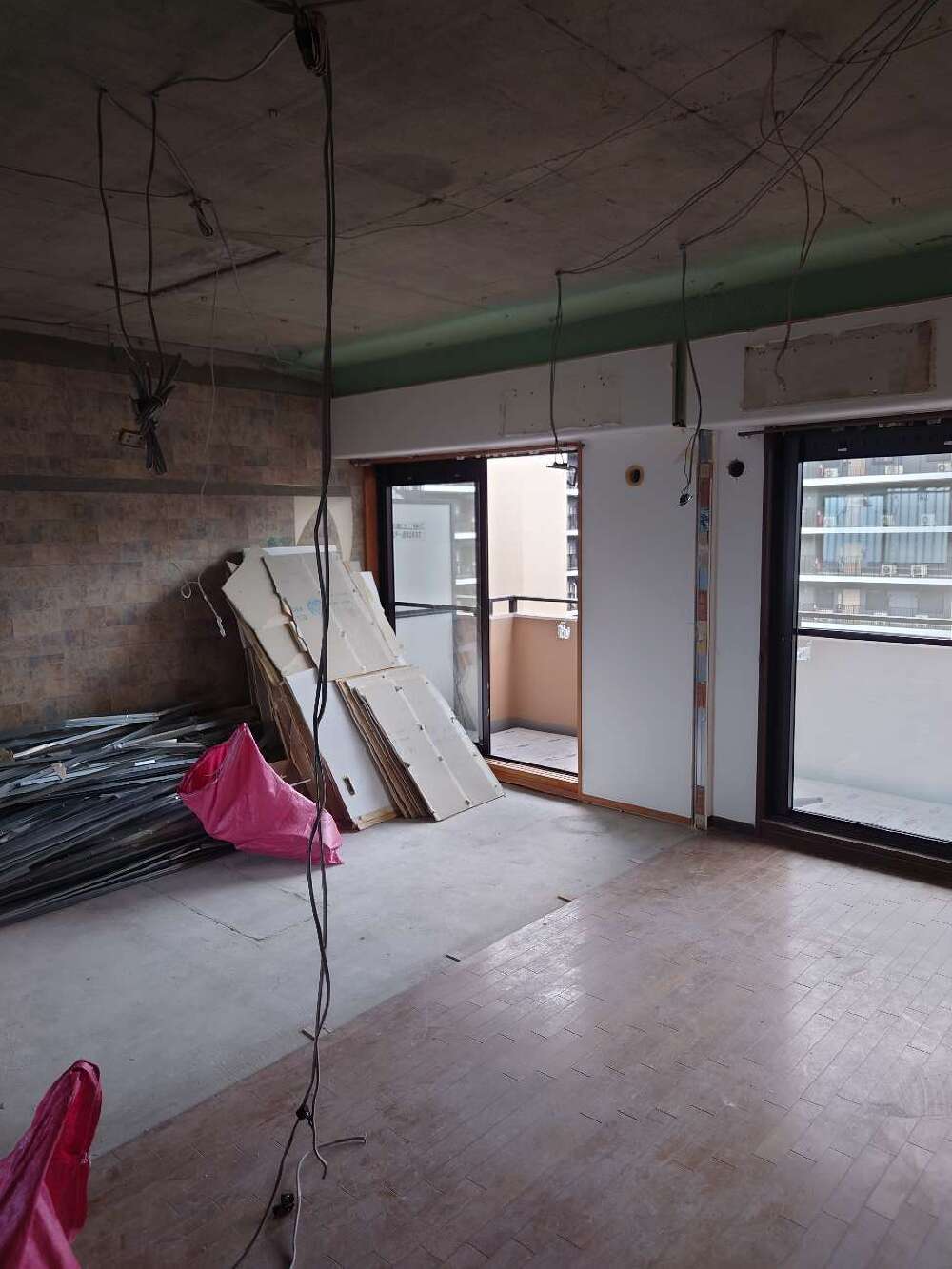

間仕切り壁や天井、室内の建具を取り払います。今週で解体完了できそうです!!
- 29. 2026年07月02日
-
養生

工事中の養生には自信をもっており、管理人さんからも「綺麗だね~」とお褒め頂けます。
工事期間が長期になるため、表面が丈夫な養生を使用し、傷がつかないようにします。
- 30. 2026年07月02日
-
改修前

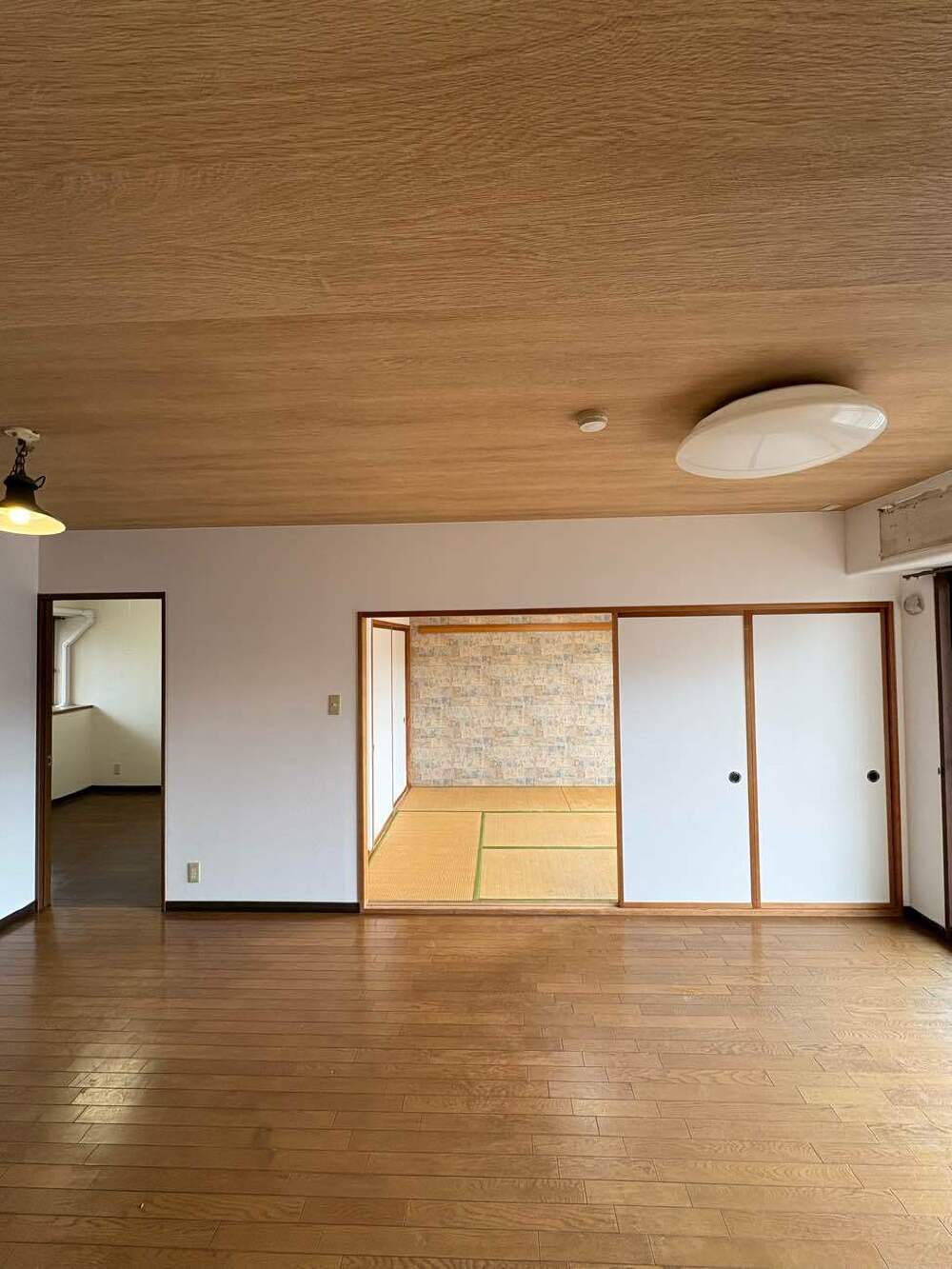

リビングから和室
- 31. 2026年07月02日
-
改修前

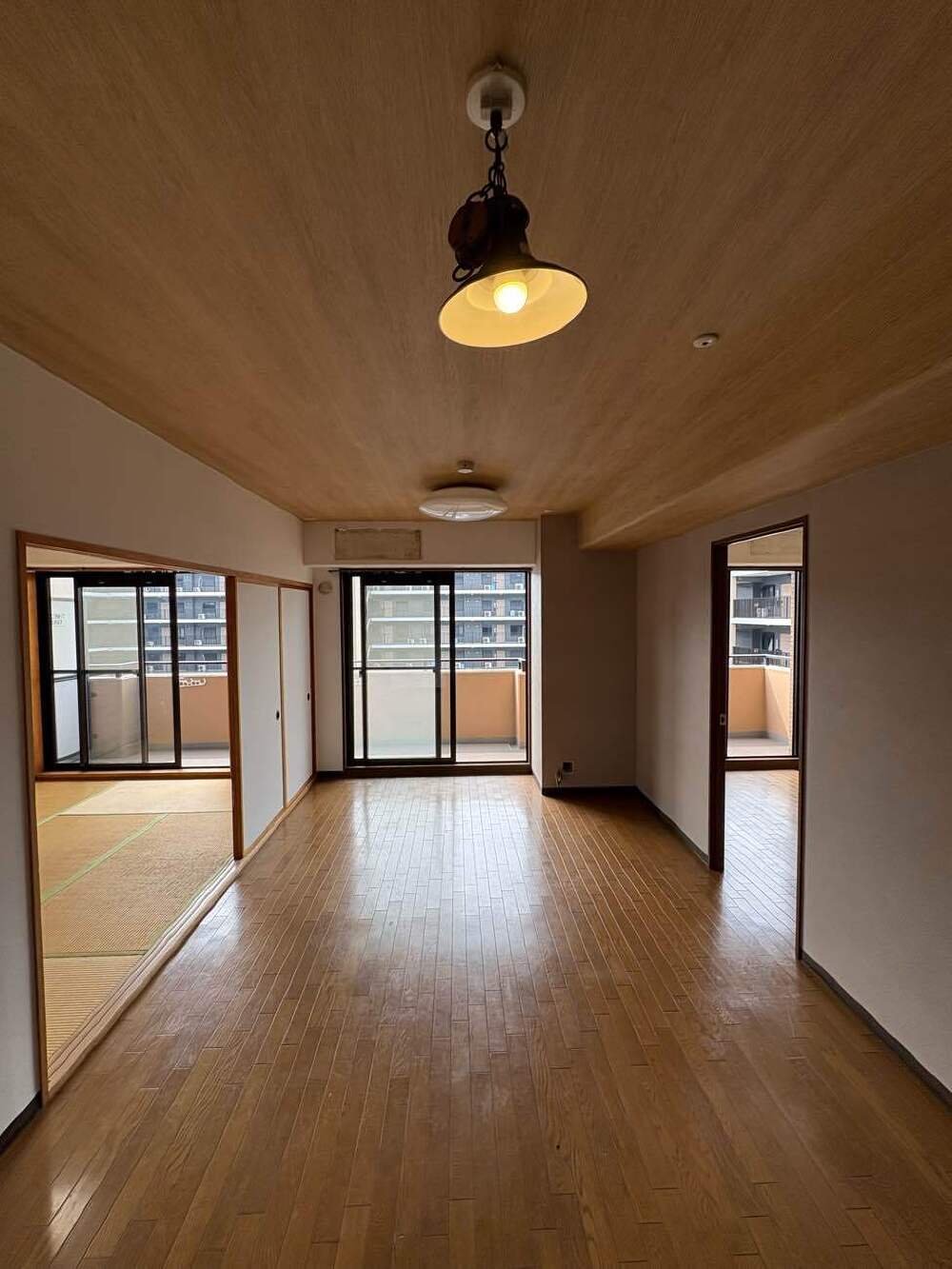

リビングからベランダ方面
- 32. 2026年07月02日
-
改修前

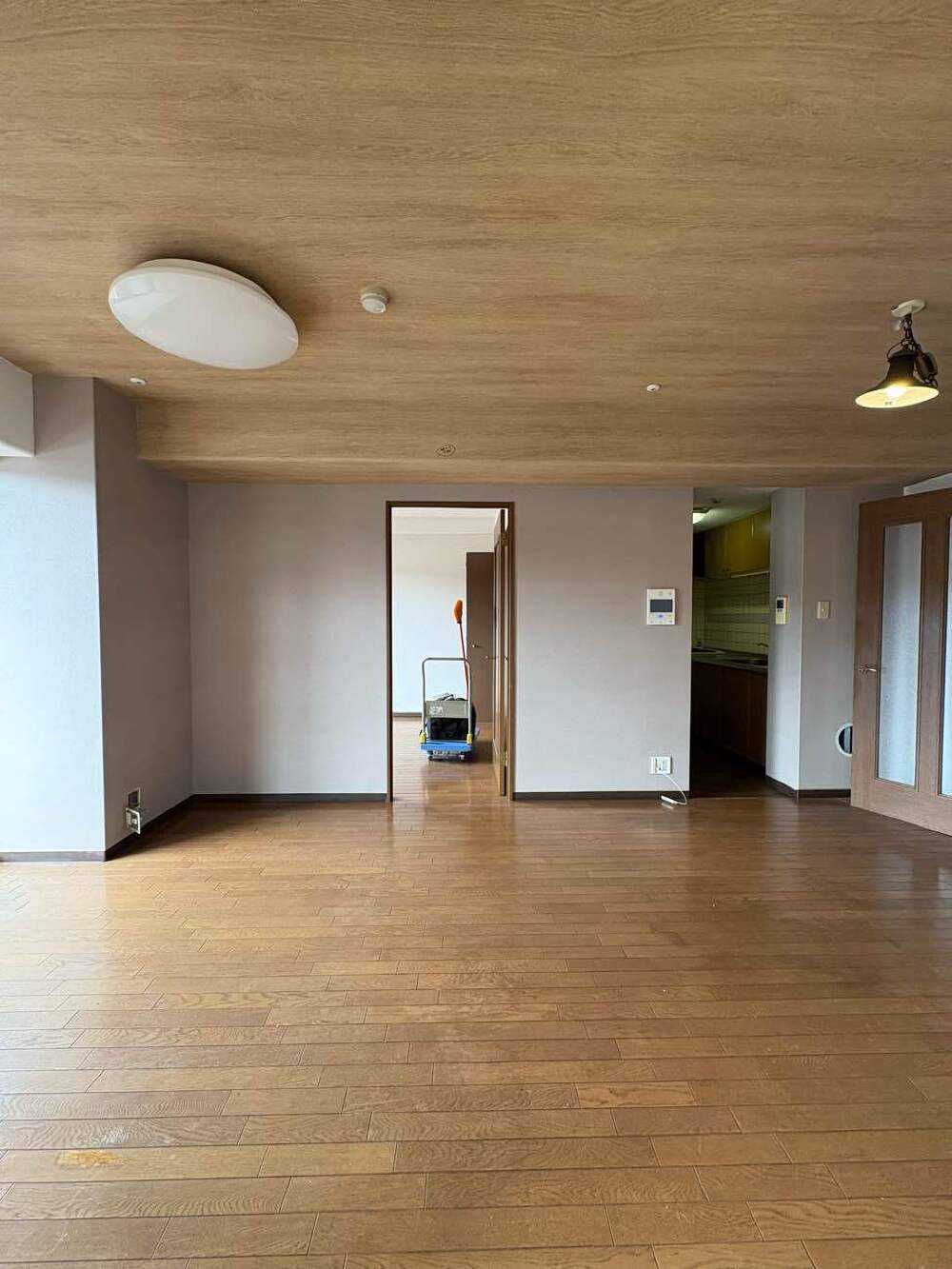

リビングからキッチンと洋室
- 33. 2026年07月02日
-
スケルトンリノベ開始
5月からお打ち合わせを開始し、急ピッチで進めたK様邸のリノベ案件が6/30から本格的に始ました!
まずは室内をすべてスケルトン解体し、配線も配管も機器もすべて更新いたします。
ぐるっと回遊でき、なるべく仕切りをなくし広々暮らしていただけるような間取りになる予定です。
これから3か月間よろしくお願いします(. ❛ ᴗ ❛.)
